Groupe scolaire Anatole France / Les Iris

Les objectifs du chantier
- Créer un véritable groupe scolaire en reliant les 2 écoles et en éliminant l'actuelle "dent creuse" entre les 2 bâtiments
- Réhabiliter et surélever d'un niveau l'école maternelle
- Réhabiliter l'école élémentaire et créer un nouveau préau couvert
- Créer de nouveaux espaces pour l'accueil périscolaire et extrascolaire

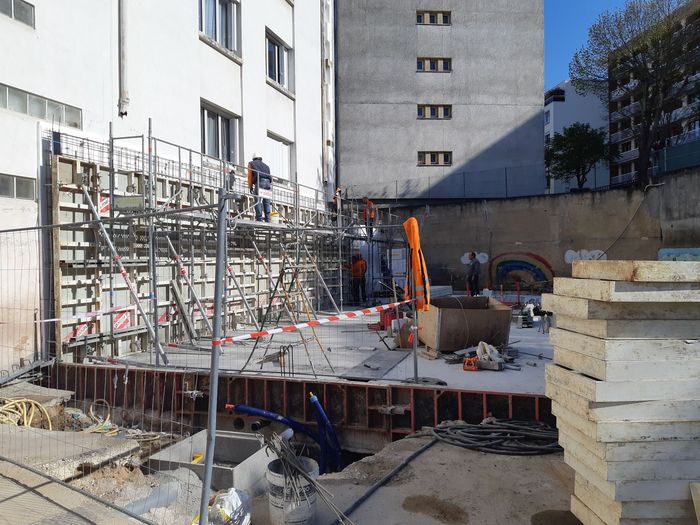

- Créer de nouveaux sanitaires
- Rénover le gymnase
Un demi-siècle après sa construction, le groupe scolaire Anatole France - Les Iris va connaître une "seconde jeunesse" après un chantier d'envergure.
Les travaux
Les nouvelles salles
- Création de locaux pour l’accueil de loisirs maternel
- Création de 2 salles périscolaires en rez-de-chaussée de l’école Anatole France
- Création d’une bibliothèque partagée
- Création d’une salle des maîtres en maternel
- Création de locaux de service pour l'ensemble du groupe scolaire

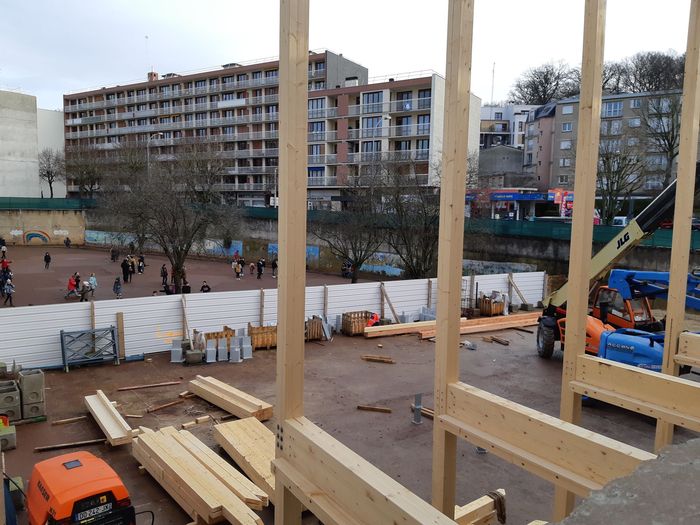

- Création de 5 salles dimensionnées salles de classe dans la surélévation de l'école des Iris
Réorganisation de l'école
- Création d’un accès entre les 2 écoles à chaque niveau
- Création d’un préau pour les classes maternelles
- Création d'une loge de gardien mutualisée entre les 2 écoles

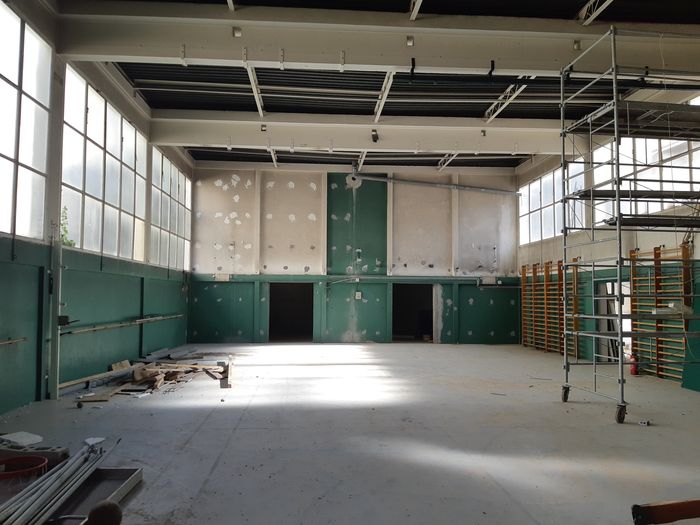

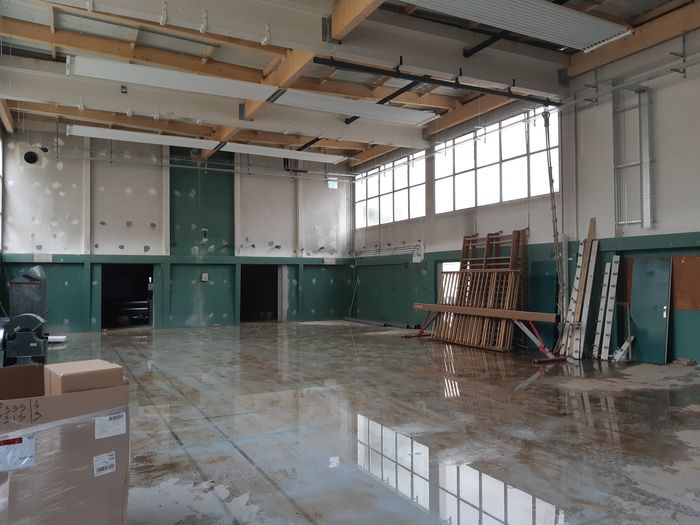

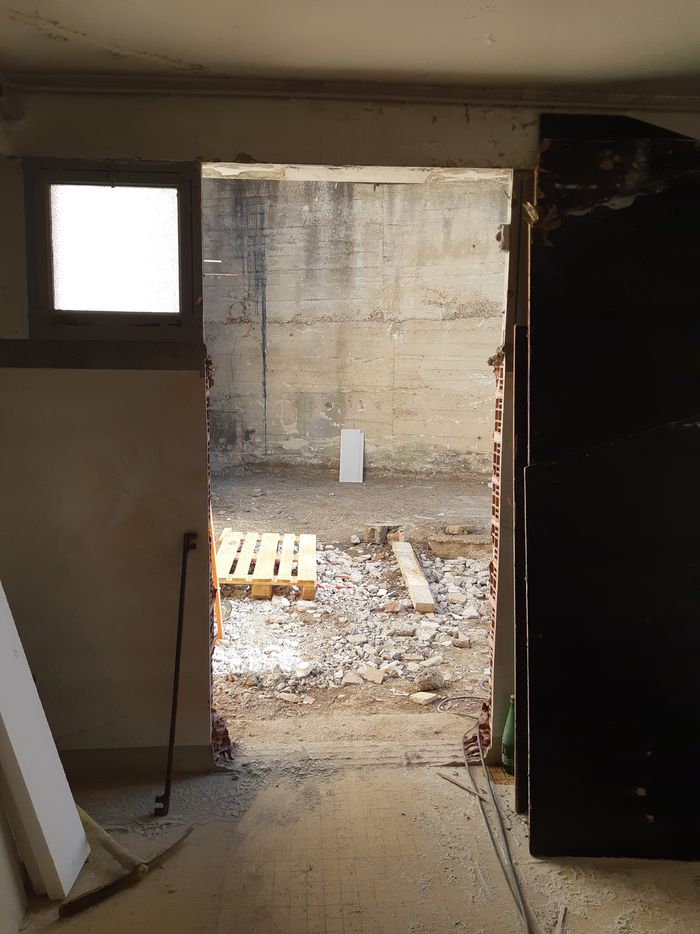

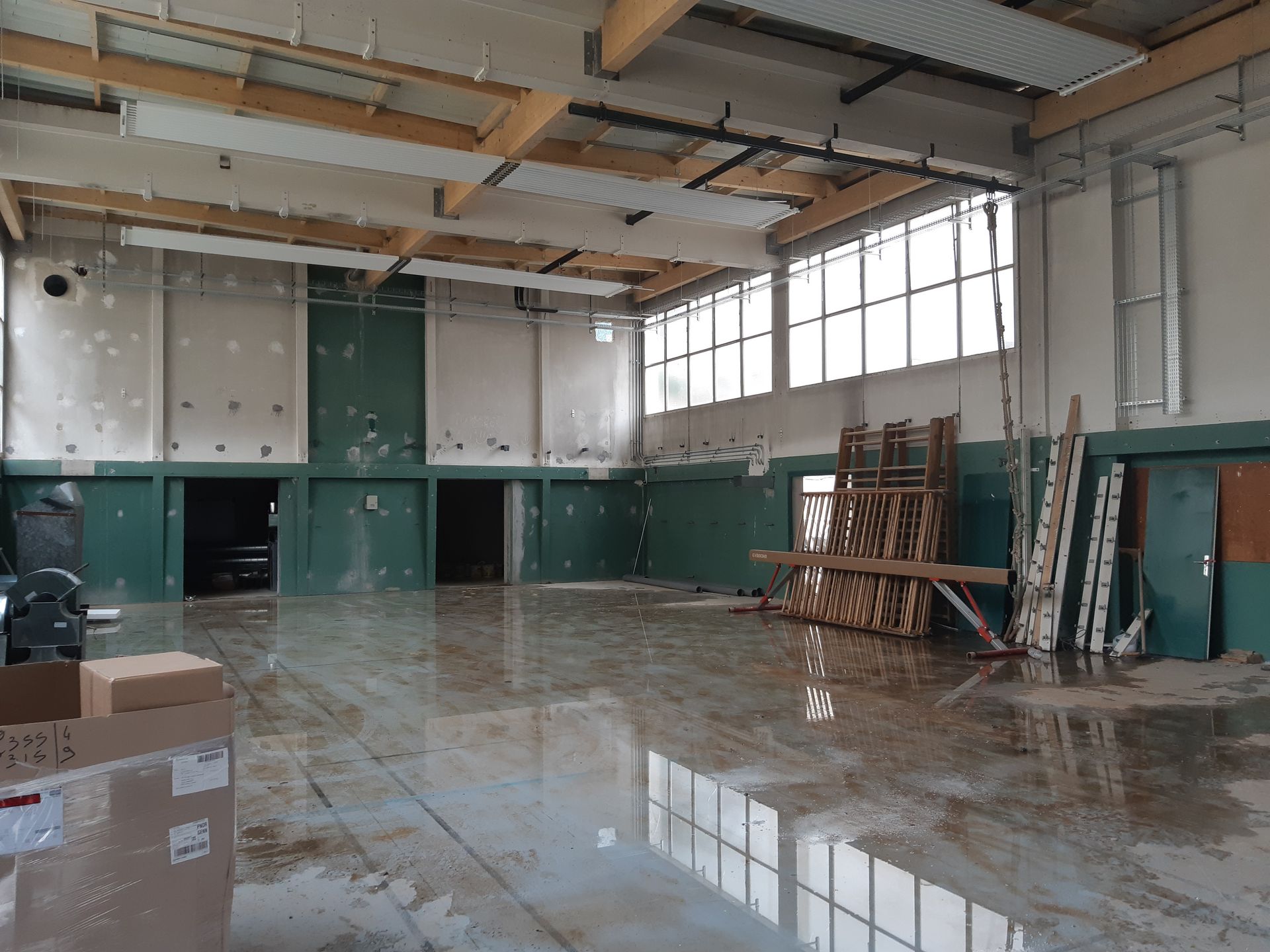

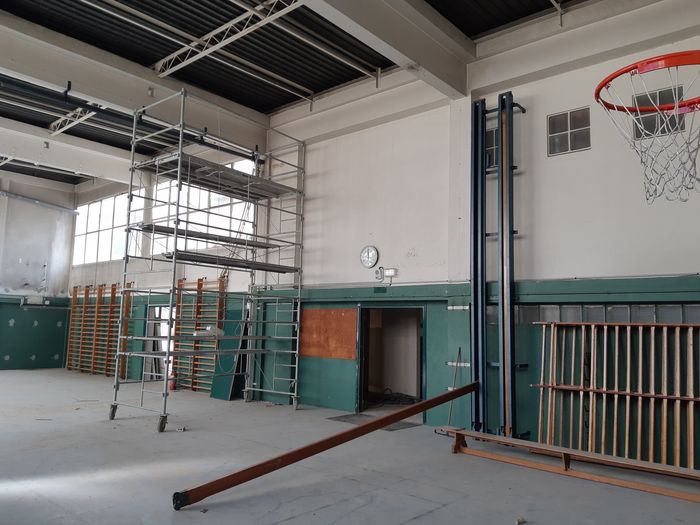

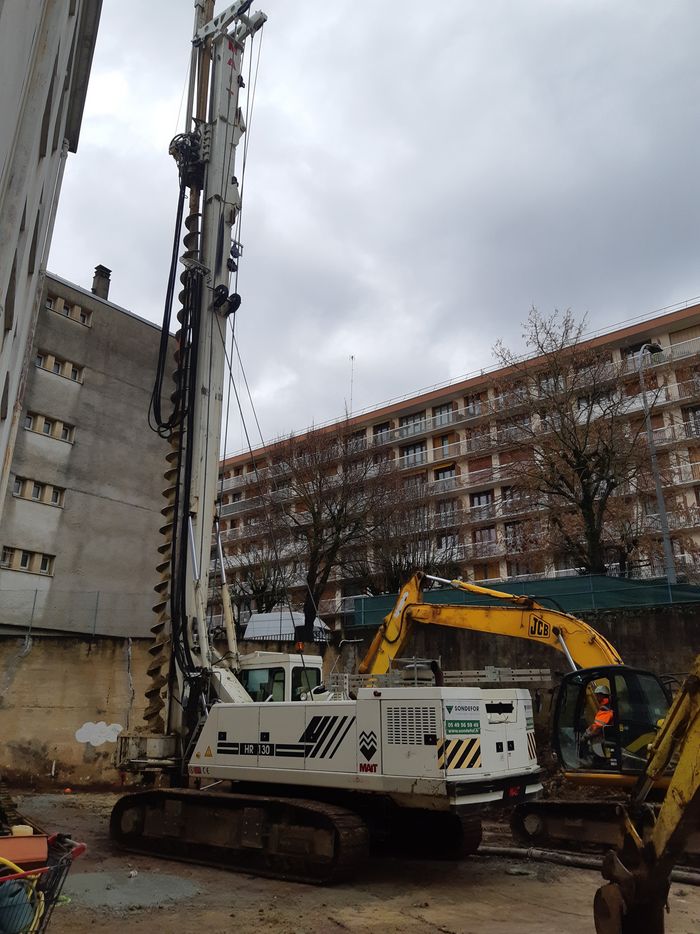

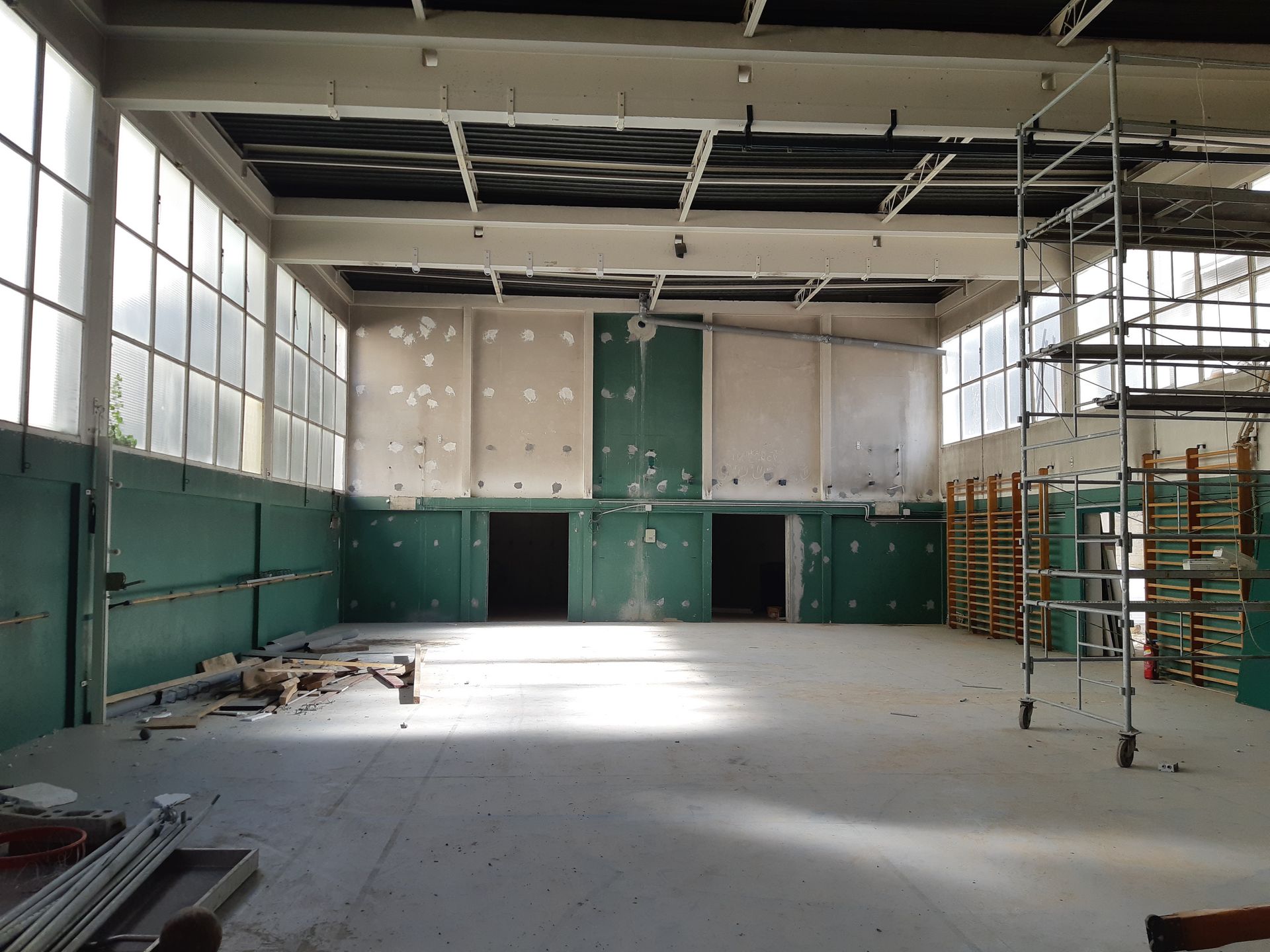

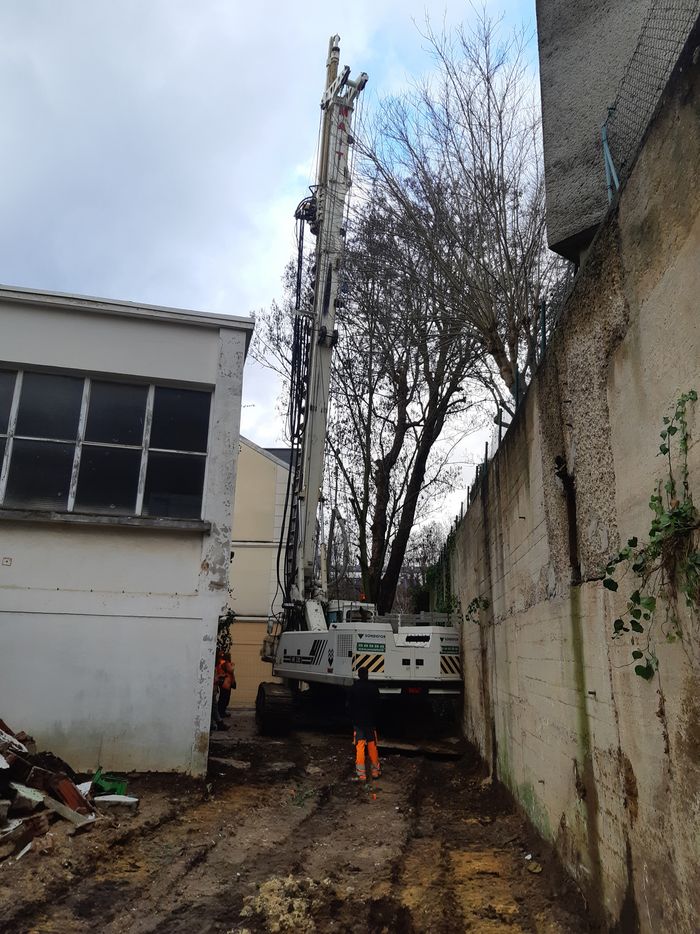

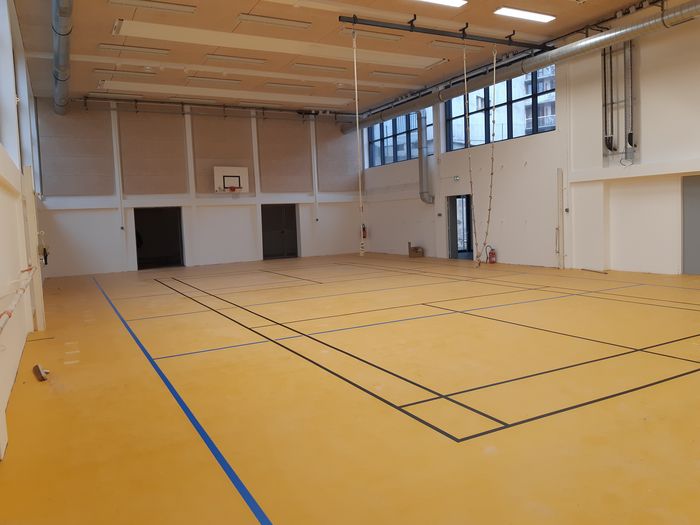

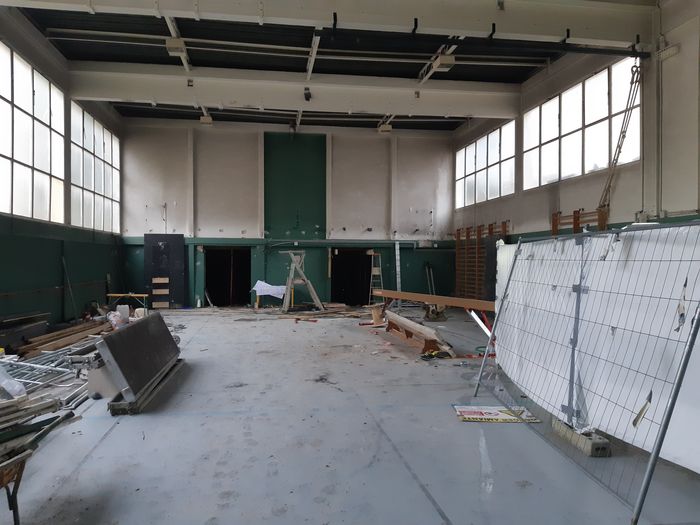

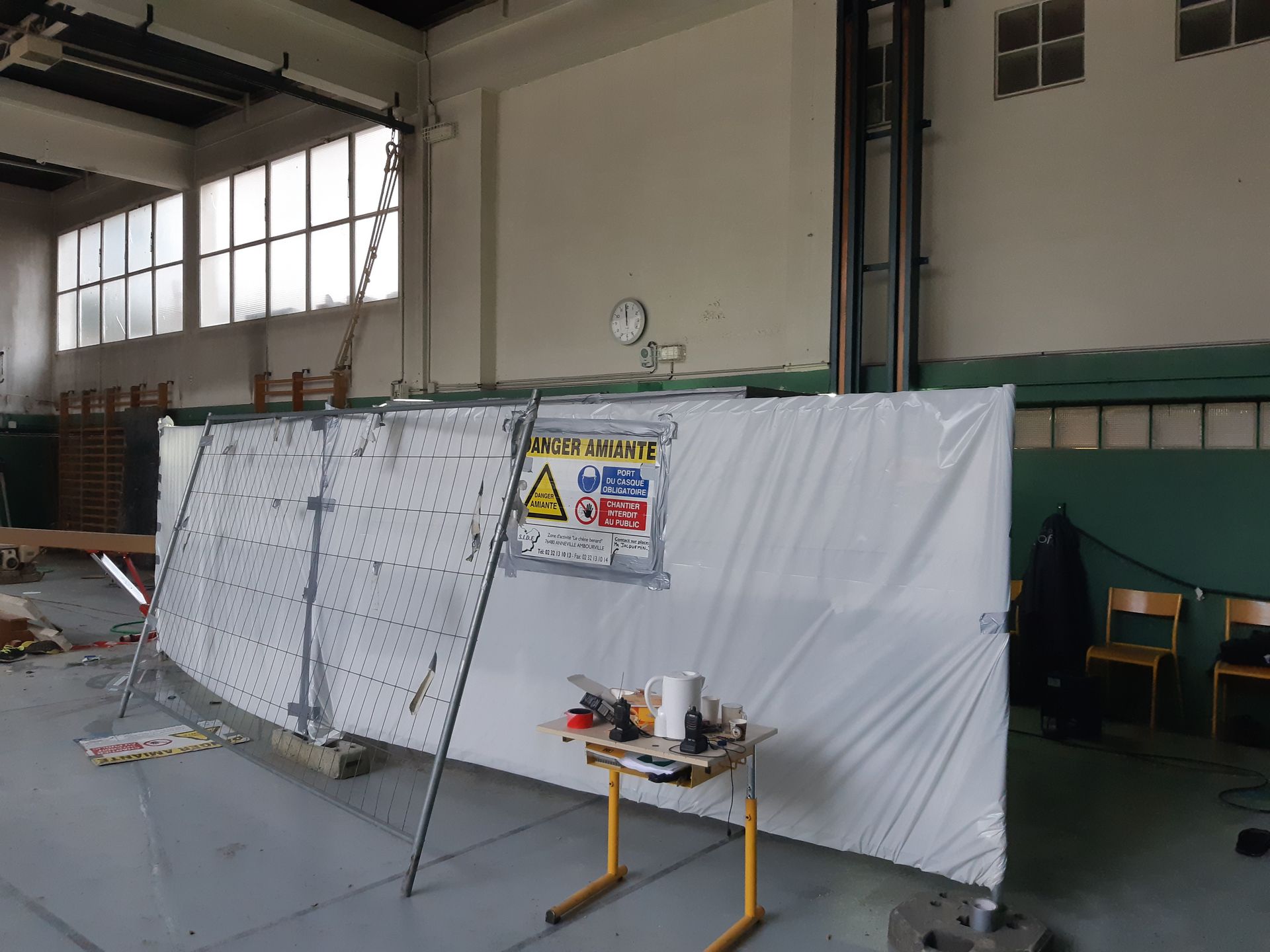

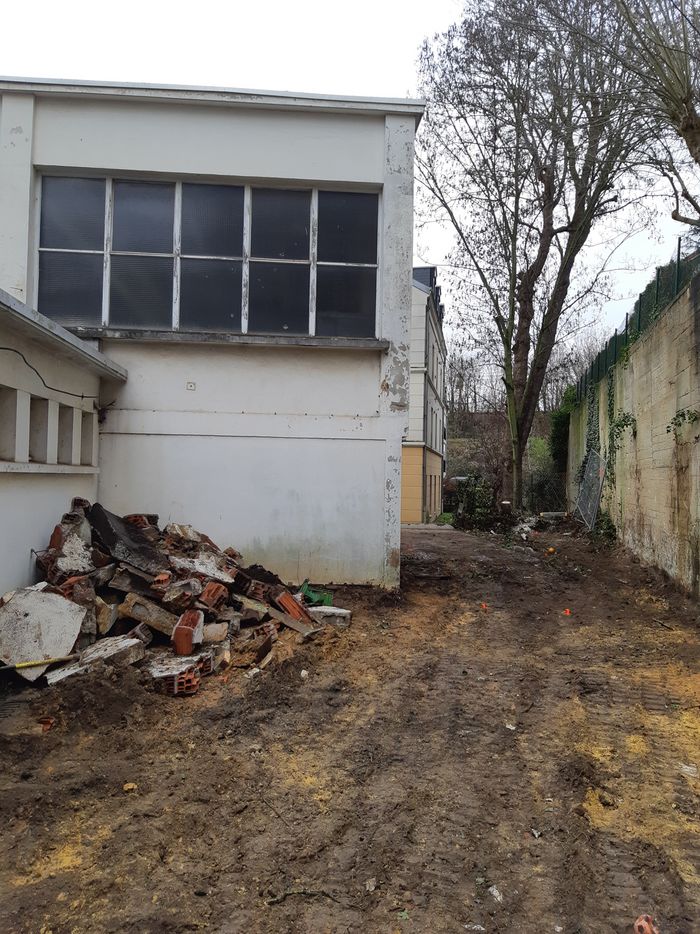

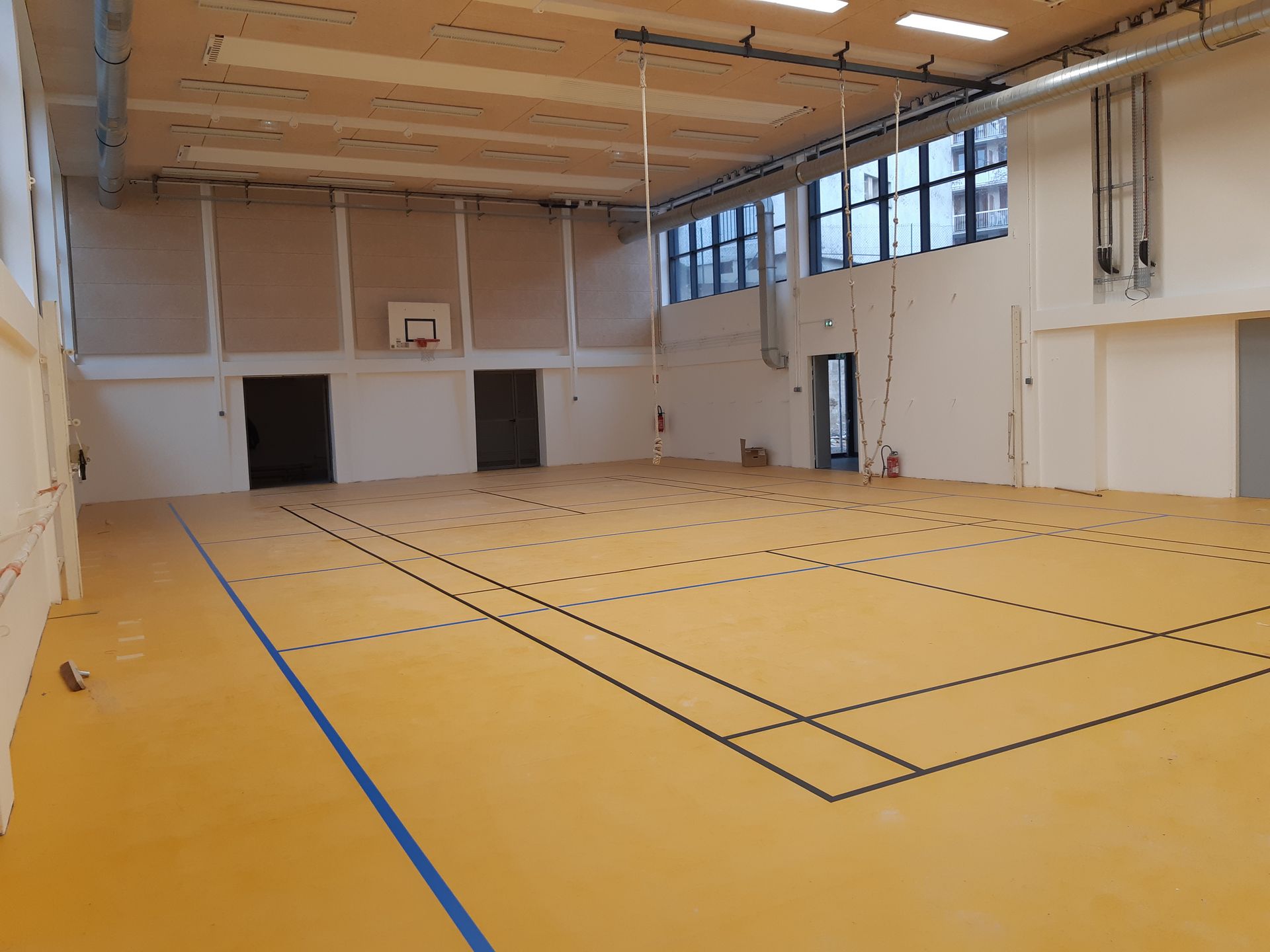

Rénovation du gymnase de l’école
Mise en accessibilité
- Mise aux normes d’accessibilité pour les personnes à mobilité réduite

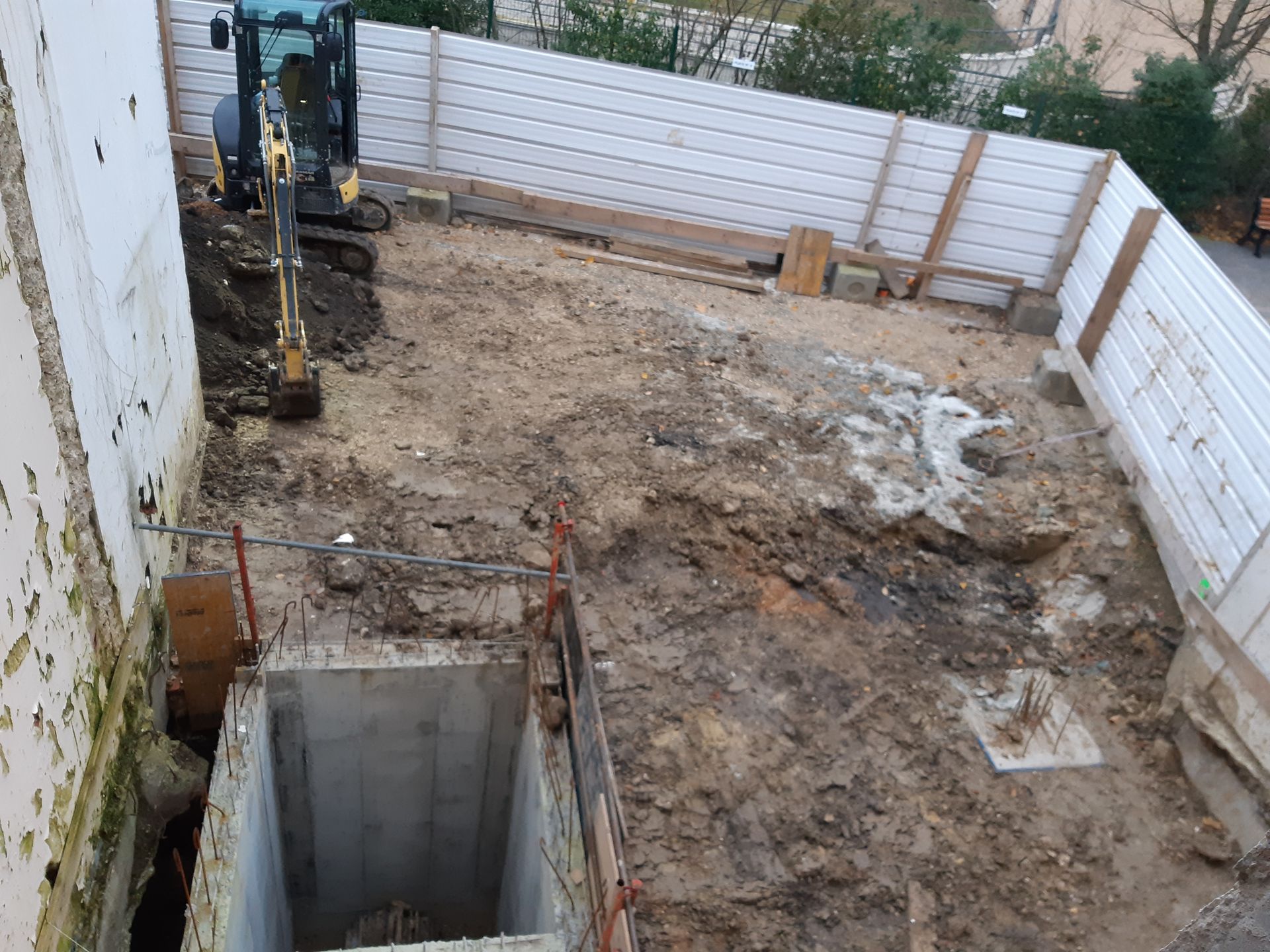

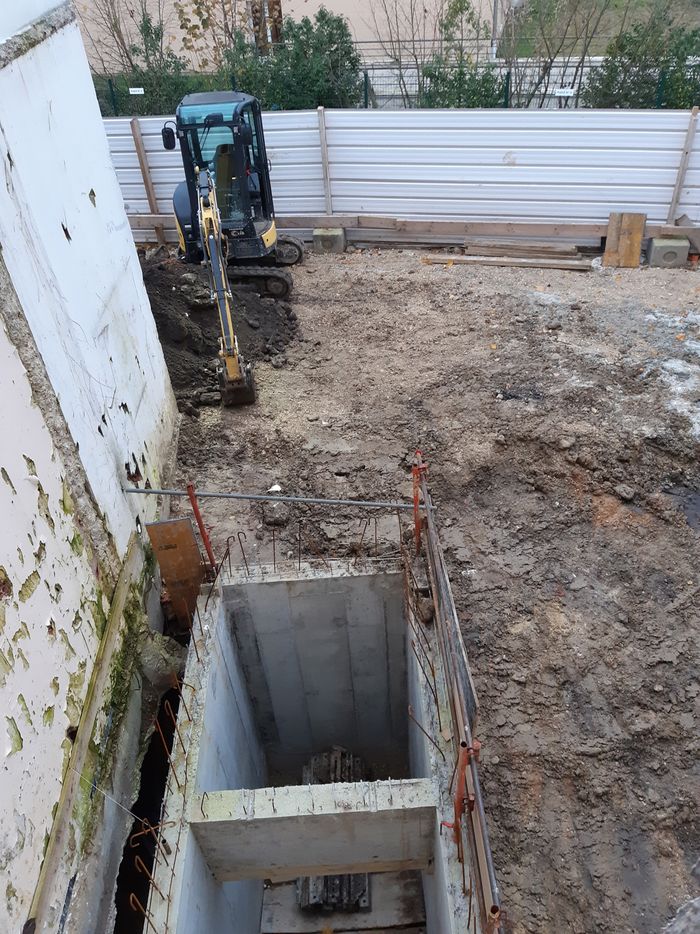

- Création d'un ascenseur
Rénovation énergétique
- Rénovation énergétique complète : façade, toiture, menuiseries extérieures, chaudière et distribution de chauffage
Requalification architecturale
Pendant toute la durée des travaux, la priorité sera donnée à la sécurité des enfants. Toutes les zones du chantier seront clôturées et indépendantes de l'école.
Le budget
Coût total des travaux : 9 329 755,73 € TTC
Quote-part estimée des travaux de rénovation énergétique : 2 271 600 € TTC
Subventions obtenues | Demandes de prêts |
---|---|
1 M€ du Département des Hauts-de-Seine, dans le cadre du contrat triennal établi avec la commune | Prêt à taux zéro sollicité auprès de la Caisse d'Allocations Familiales pour le réalisation de locaux dédié aux accueils périscolaires et extrascolaires |
500 000 € de la Métropole du Grand Paris au titre du volet "Rénovation énergétique des bâtiments" | Demande de "Prêt croissance verte" : 5 M€ auprès de la Caisse des Dépôts et Consignations |
125 930 € de l'État dans le cadre de la Dotation de Soutien à l'Investissement Local (DSIL 2018), au titre du volet "Rénovation énergétique" (remplacement des installations de chauffage) |
Le phasage des travaux

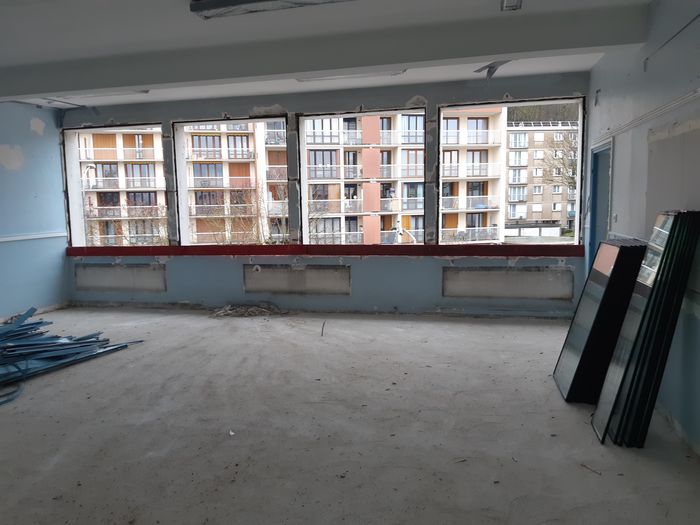

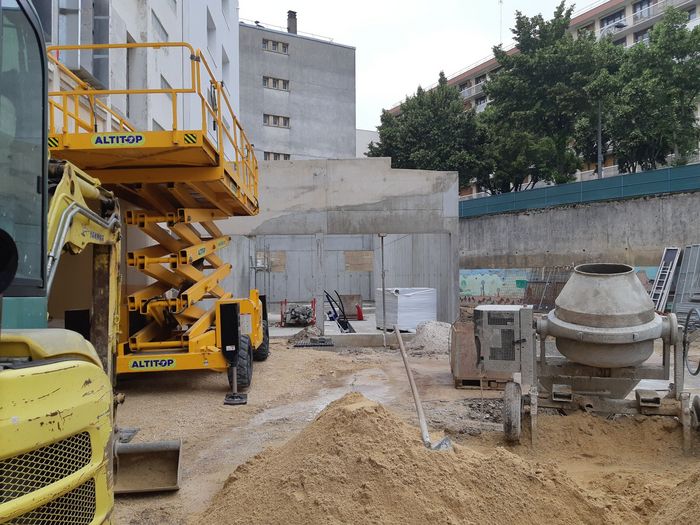

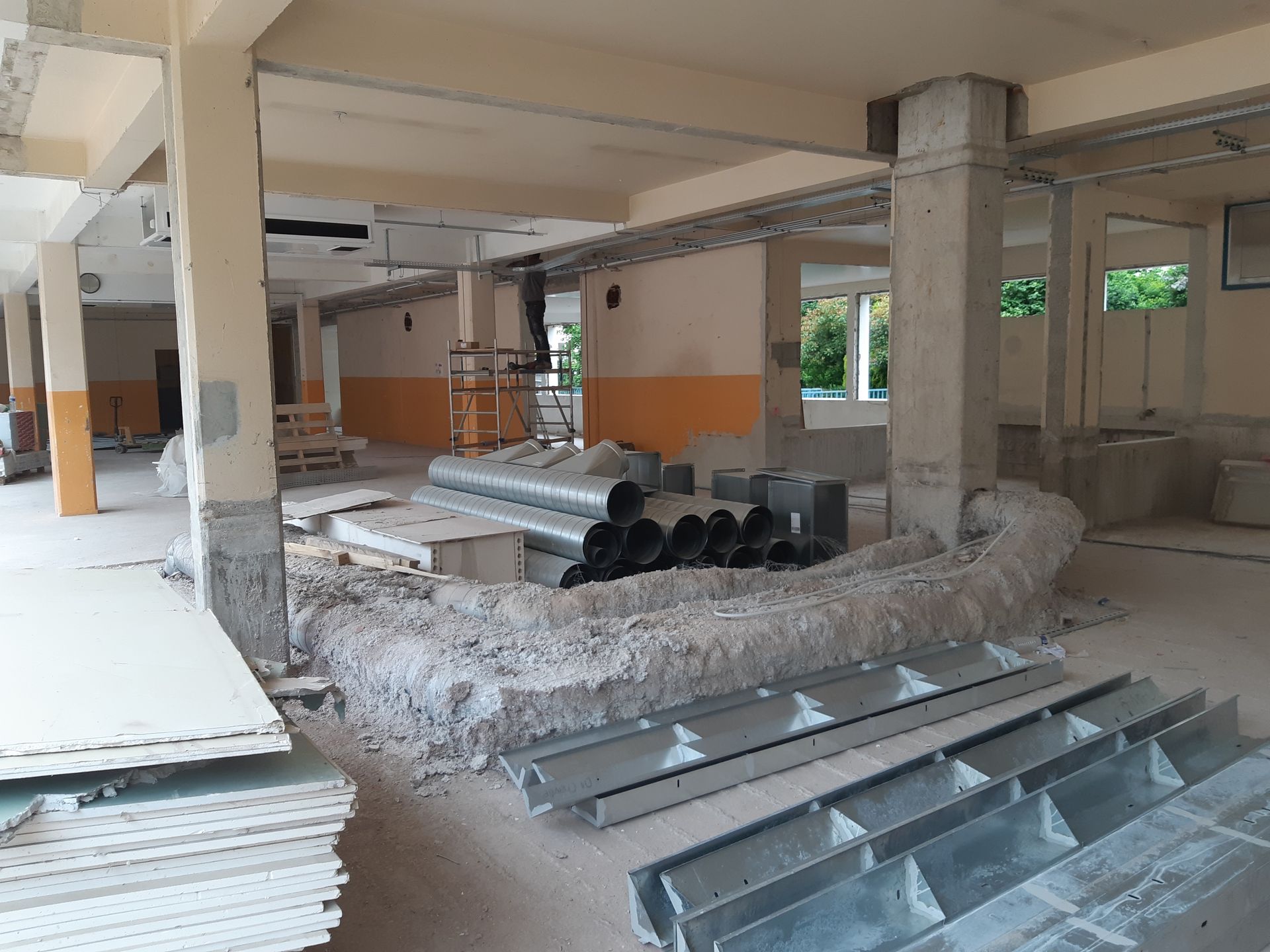

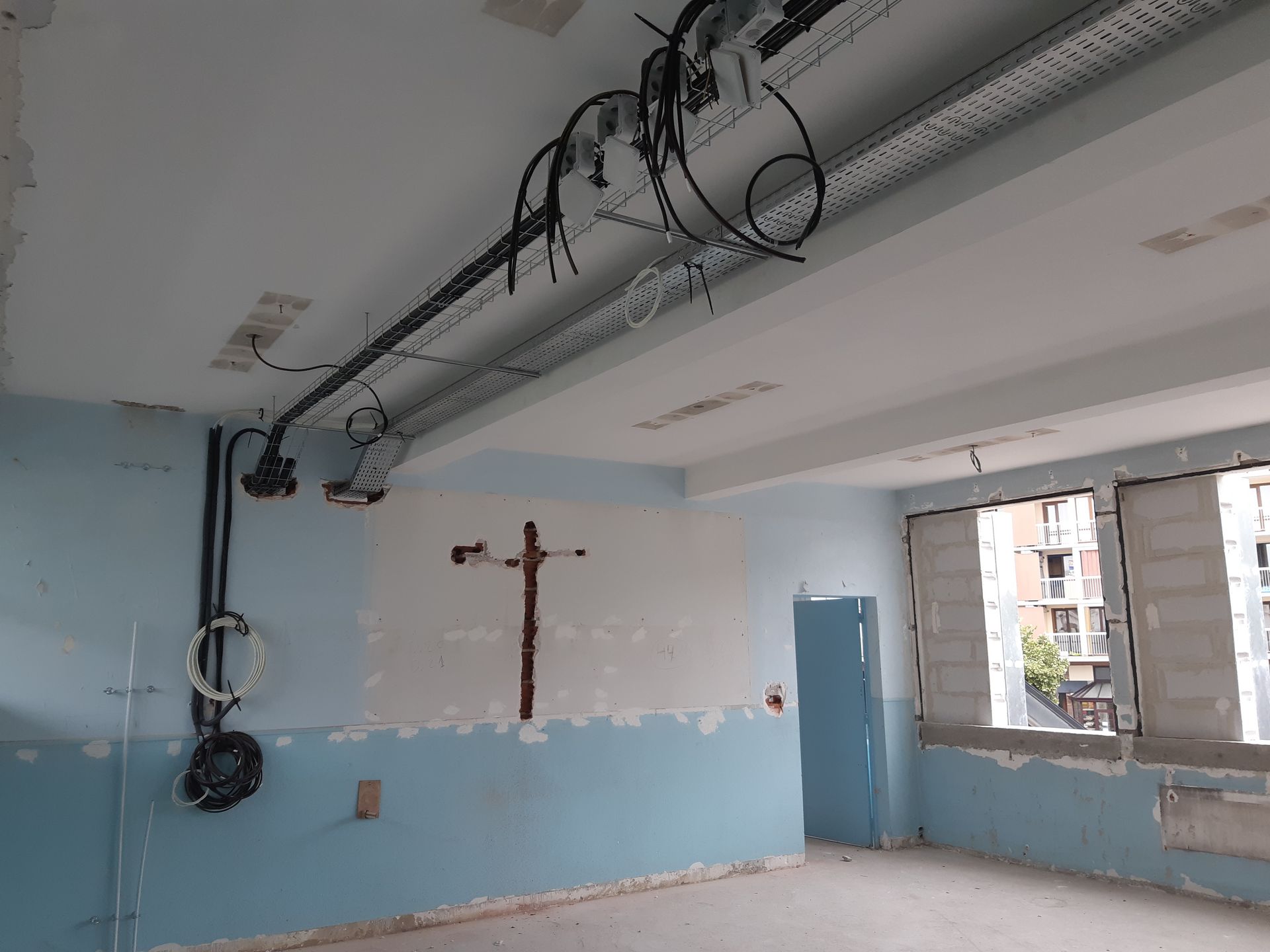

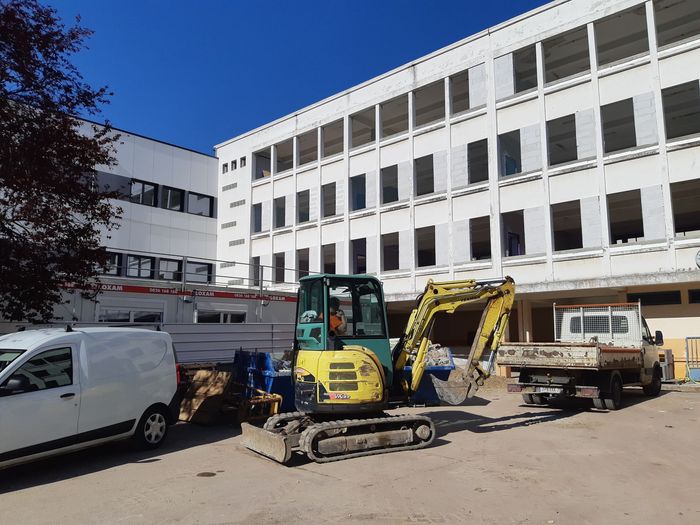

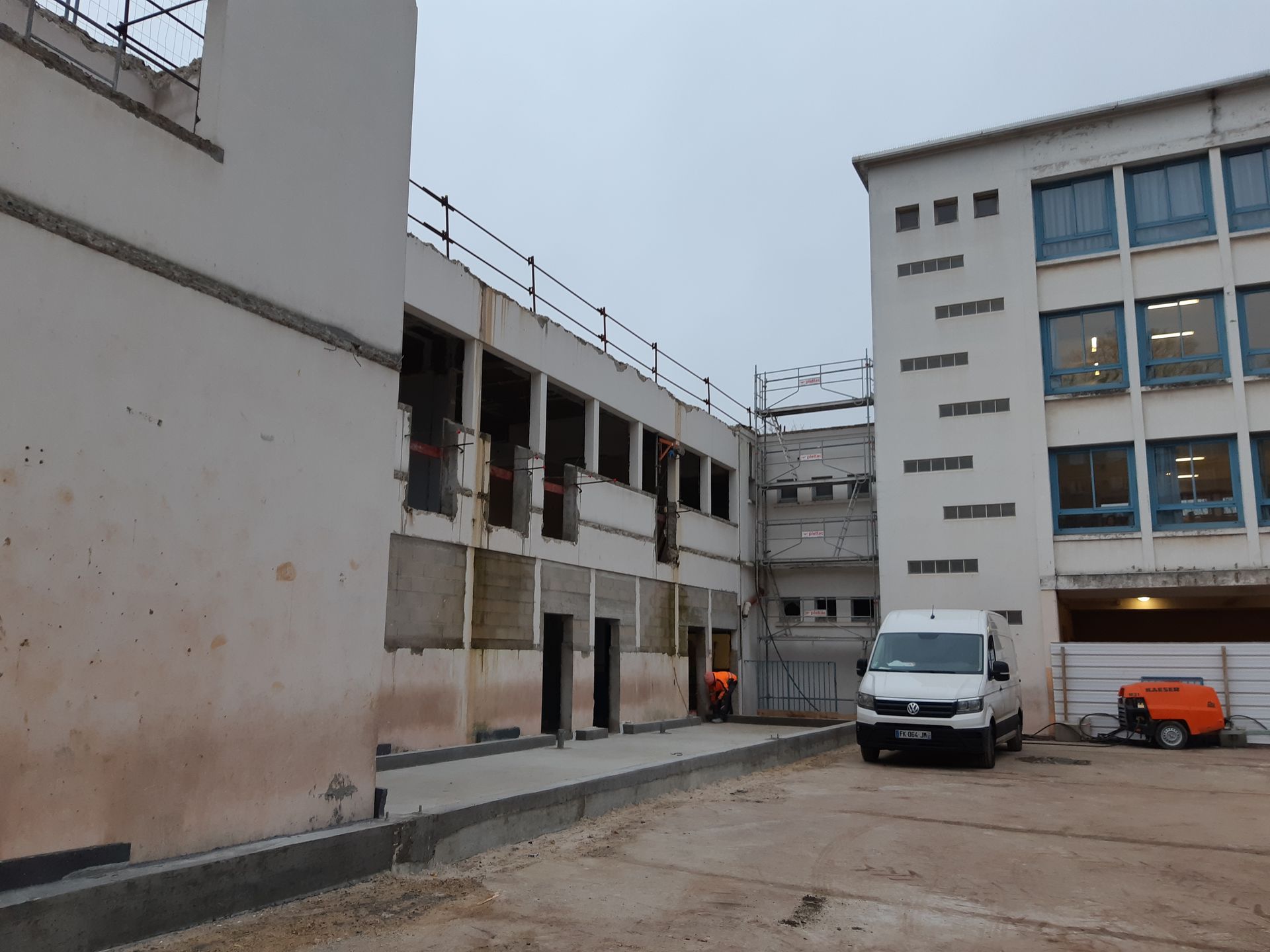

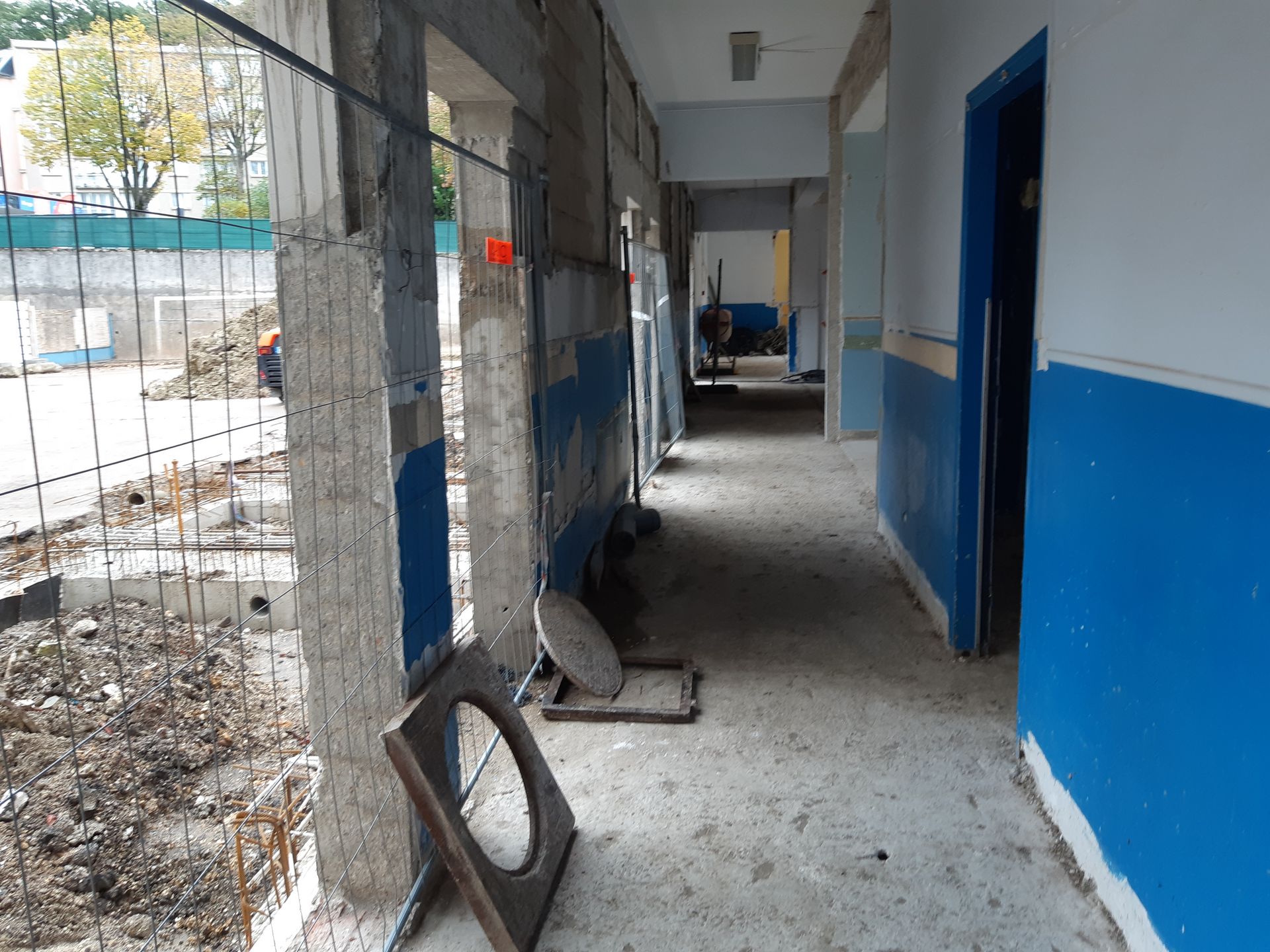

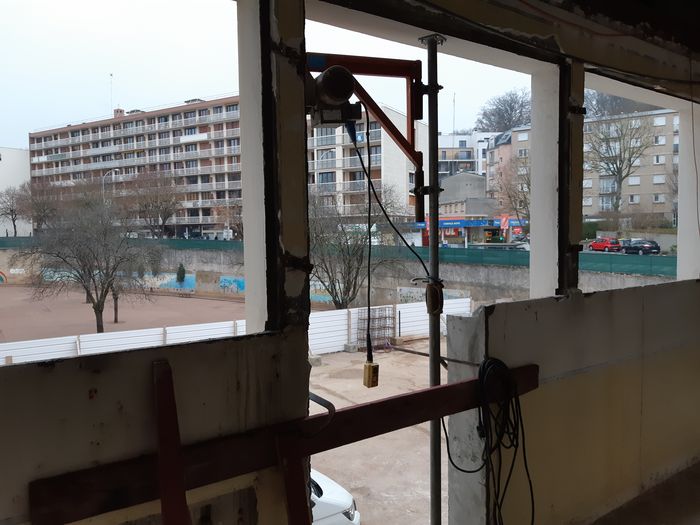

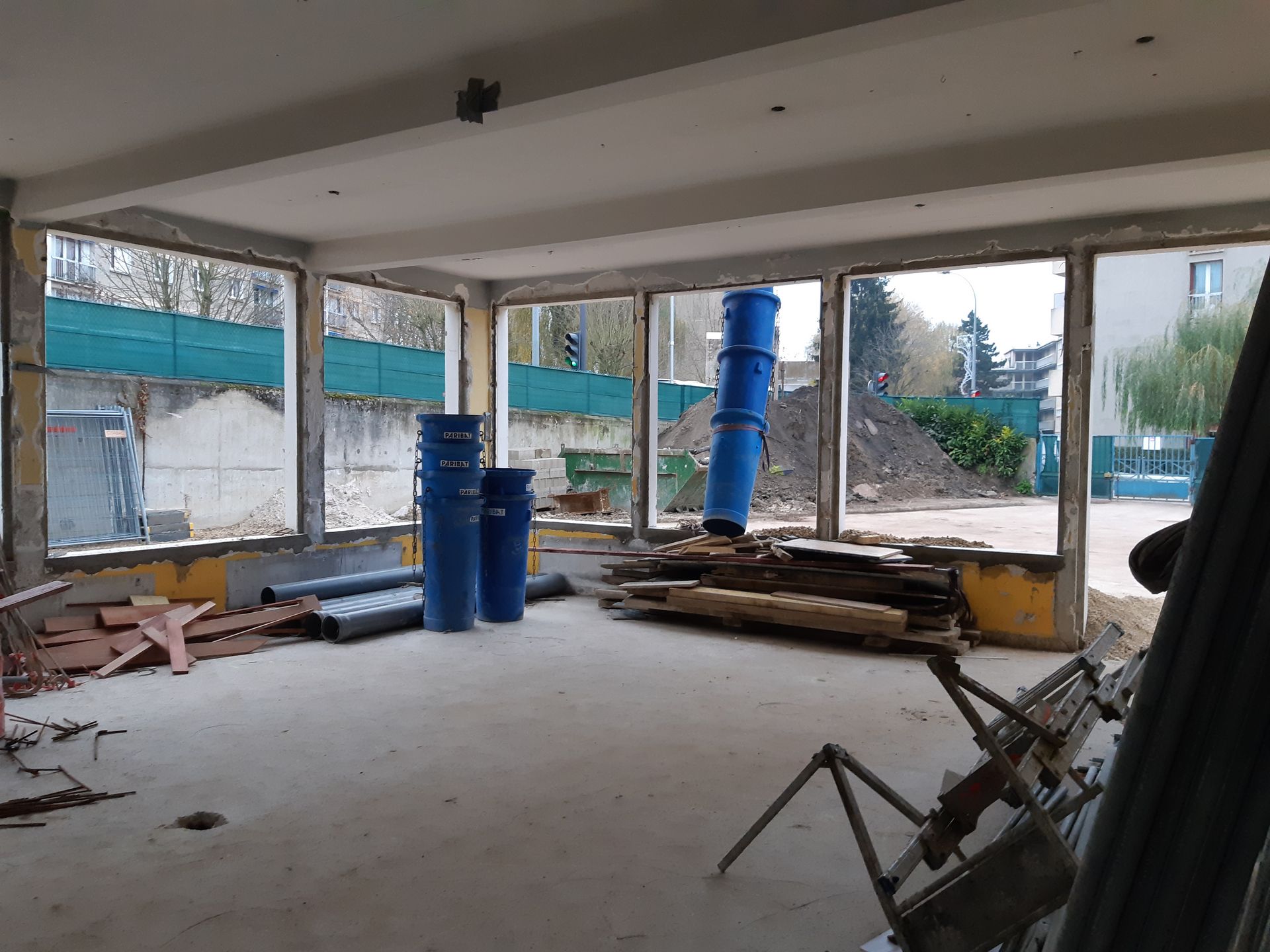

Le chantier a débuté en juin 2019, à l'origine pour une durée de 25 mois. Mais les conséquences de la crise sanitaire liée à l'épidémie de Covid-19, en particulier le confinement total du pays du 17 mars au 11 mai 2020, ont entraîné un retard dans le déroulement du chantier. Celui-ci se déroulera jusqu'en janvier 2022.

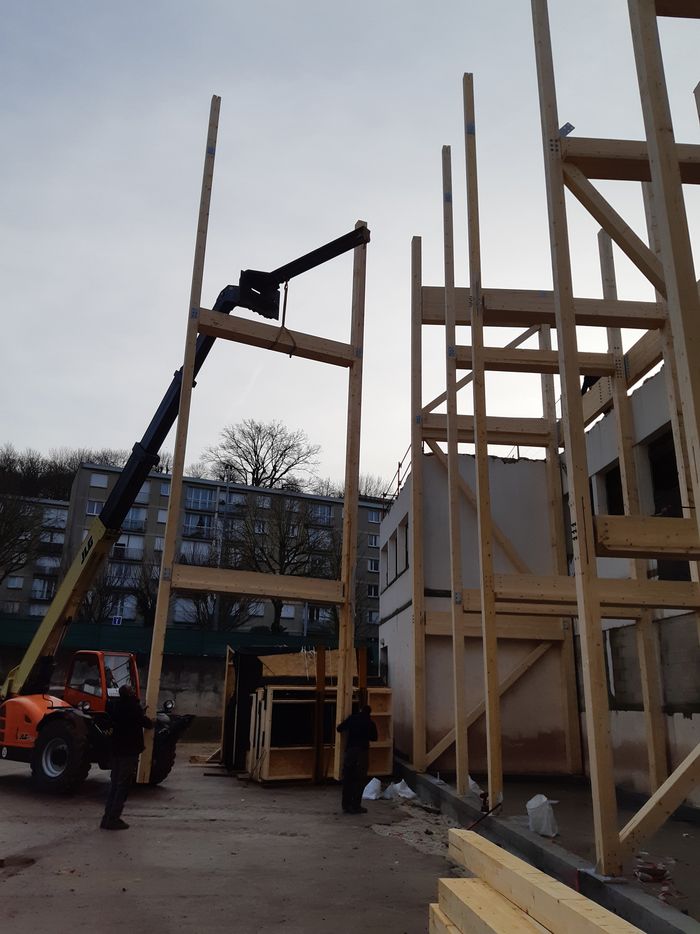

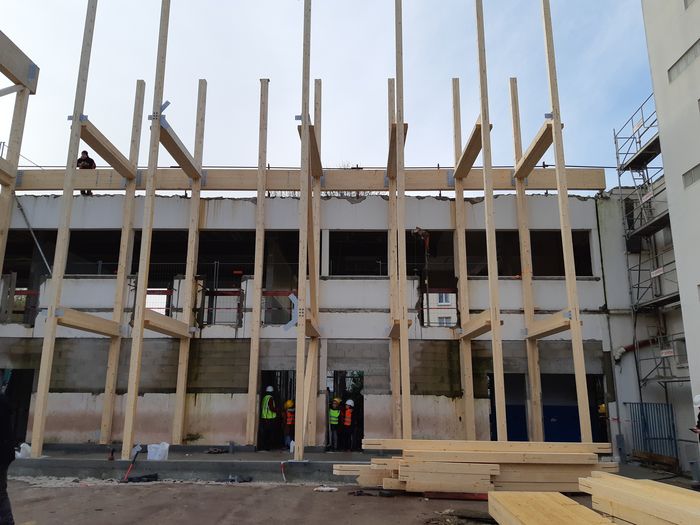

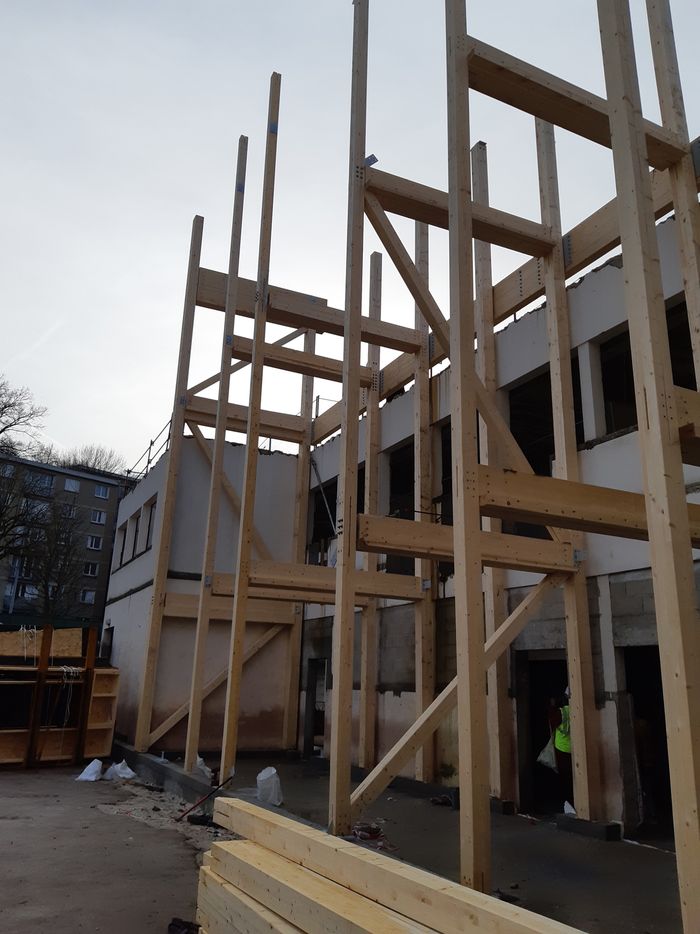

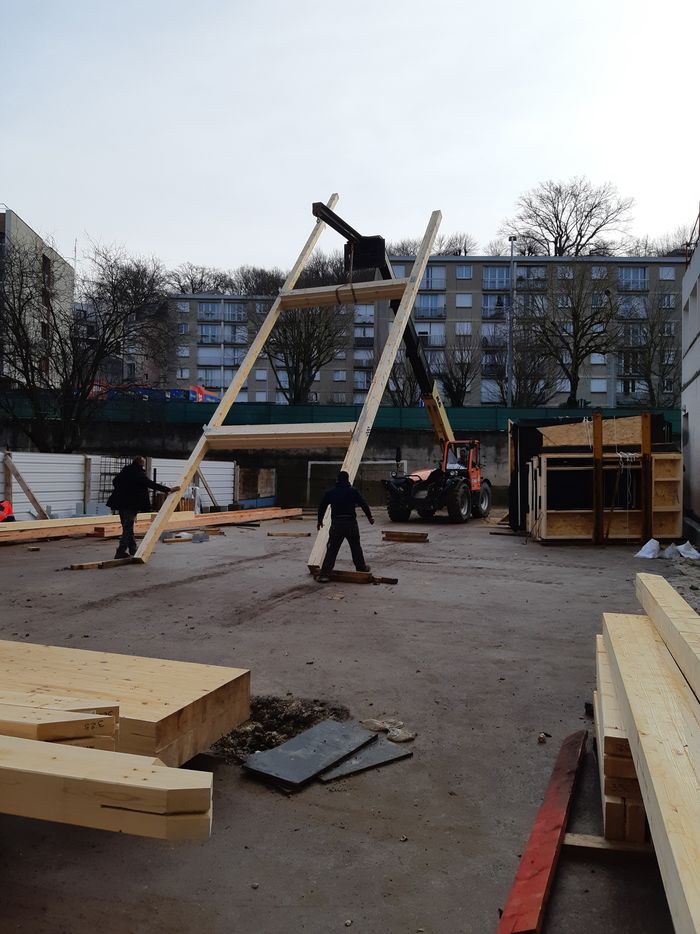

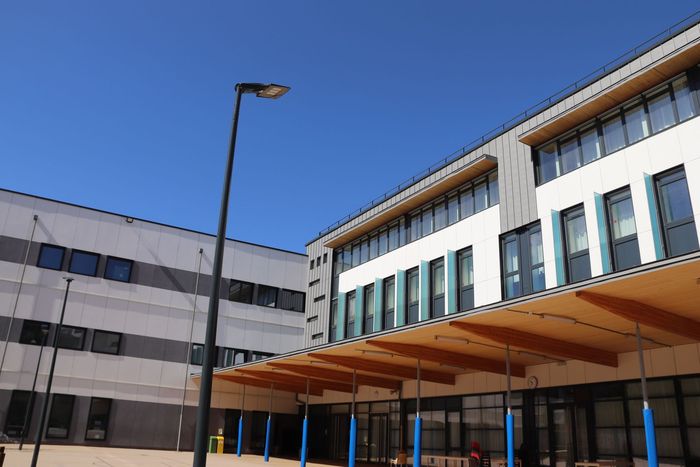

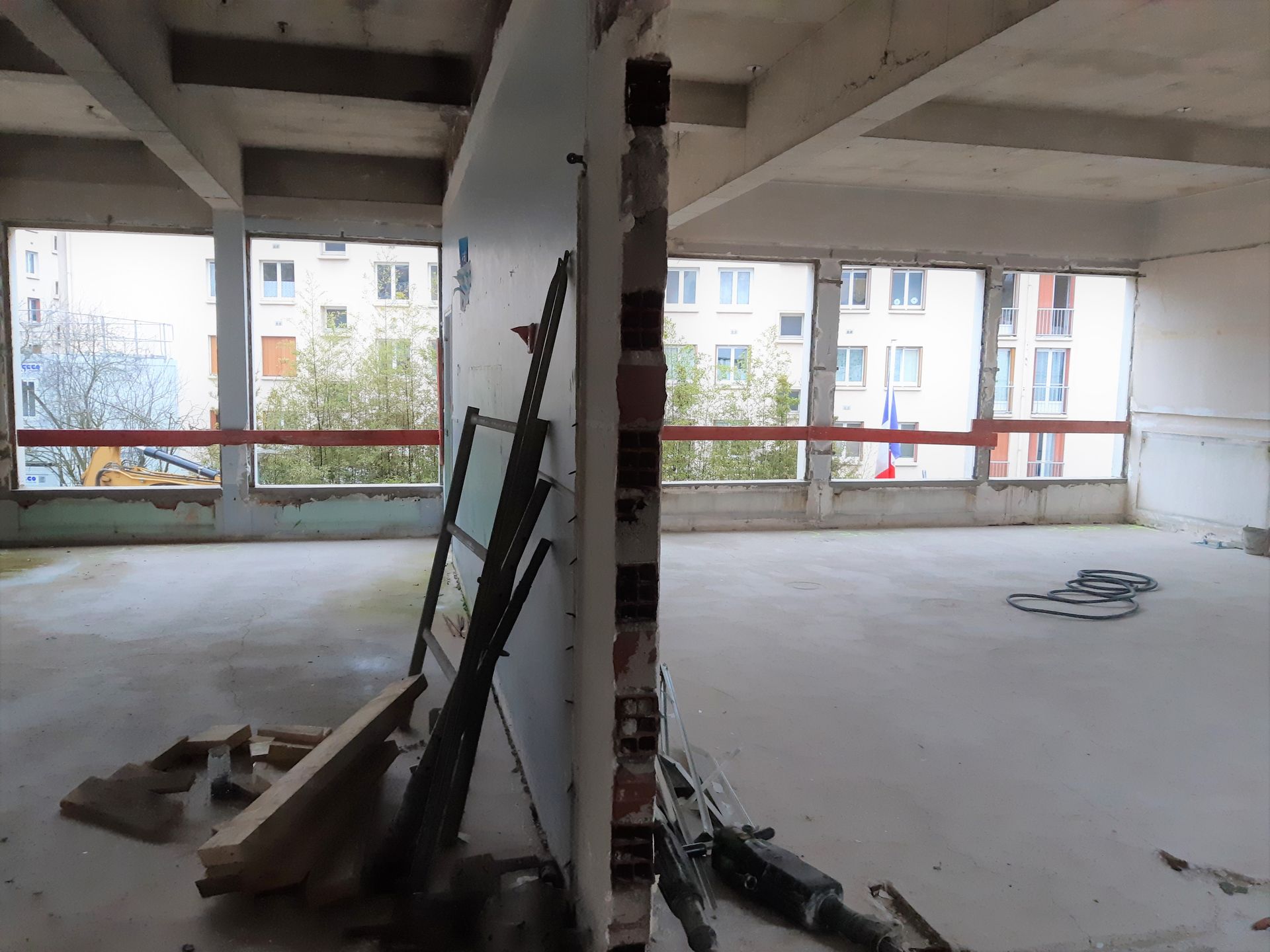

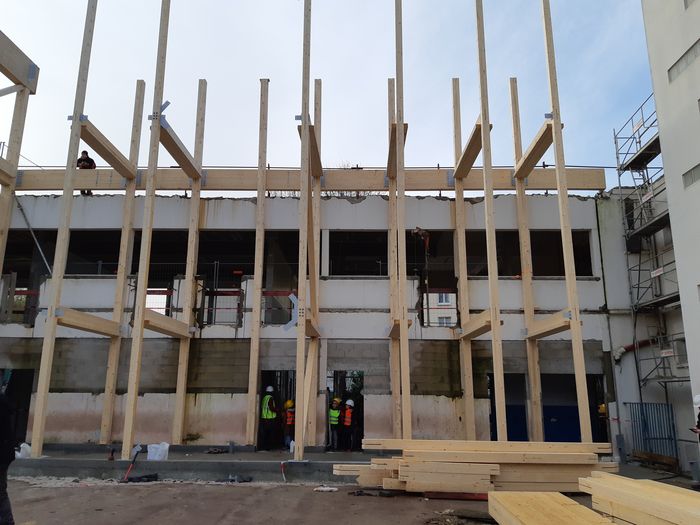

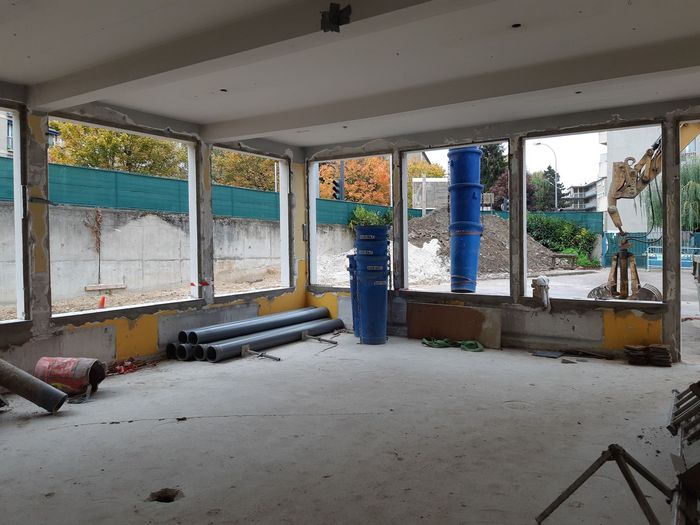

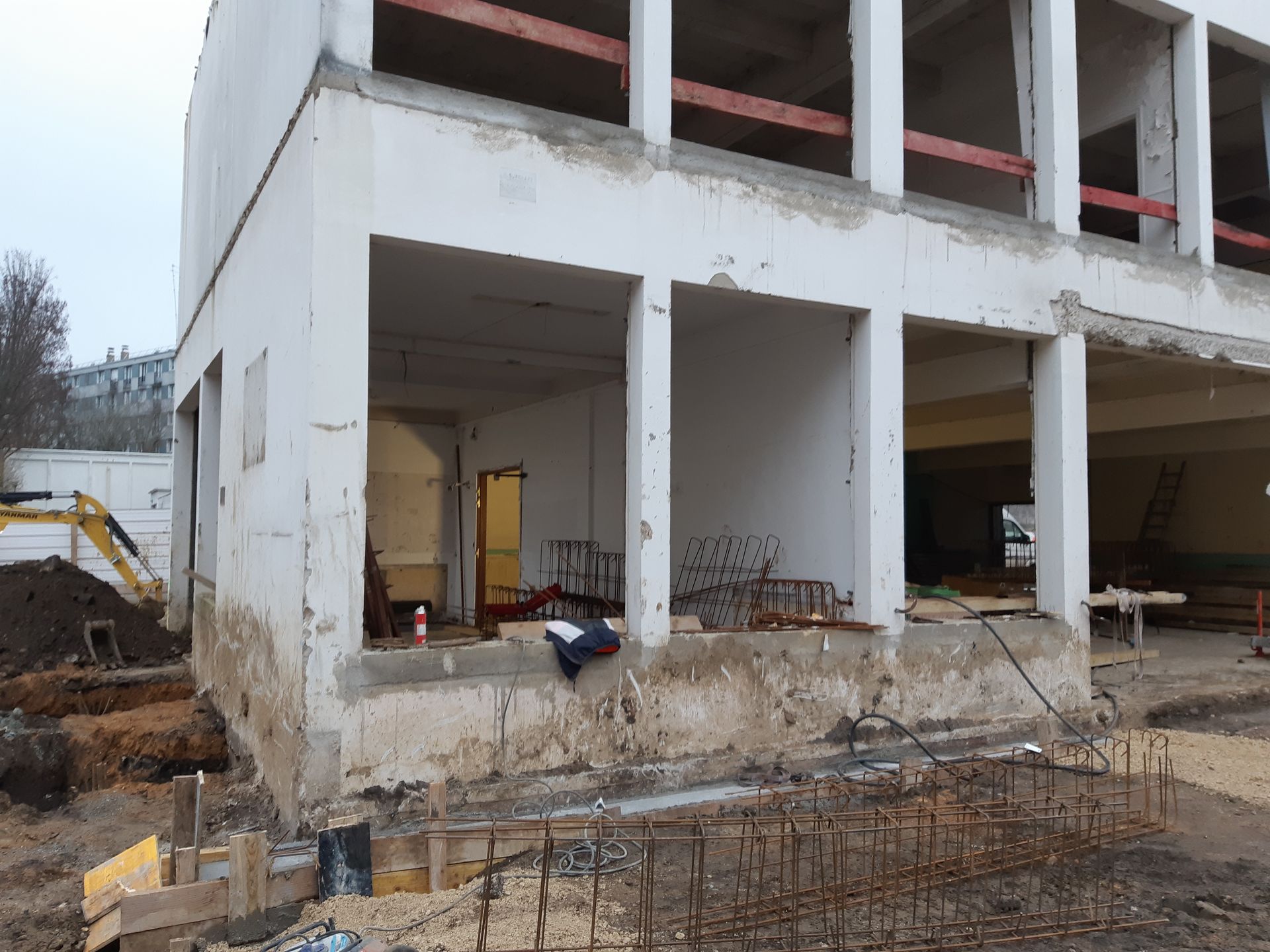

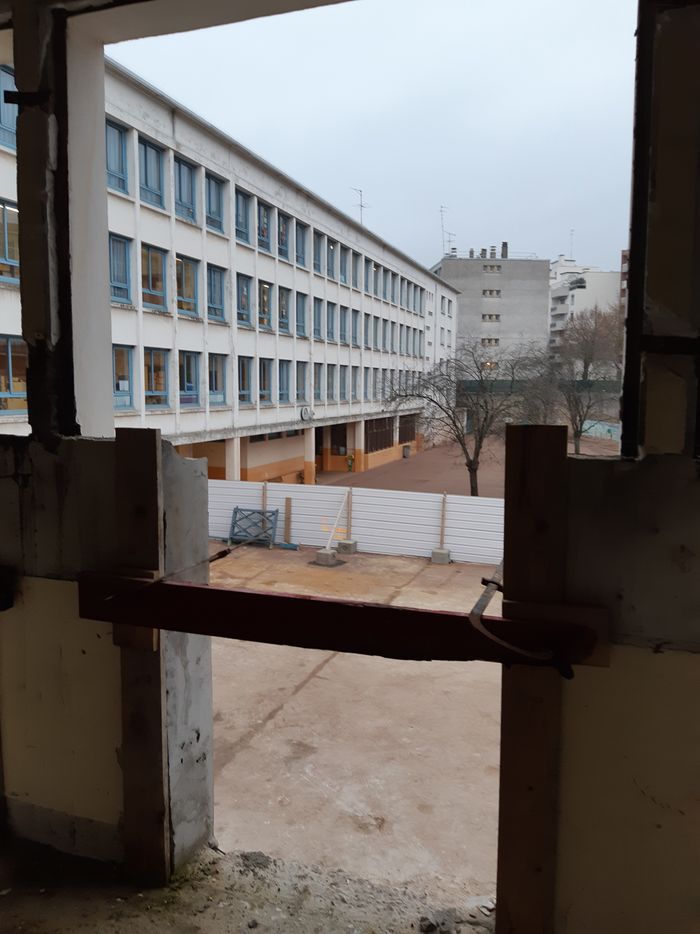

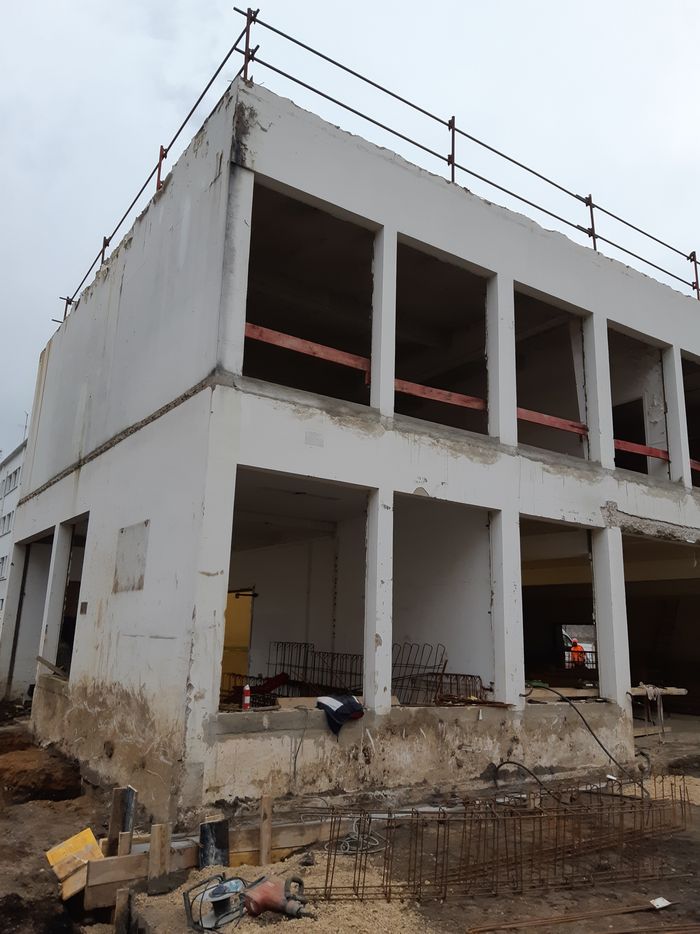

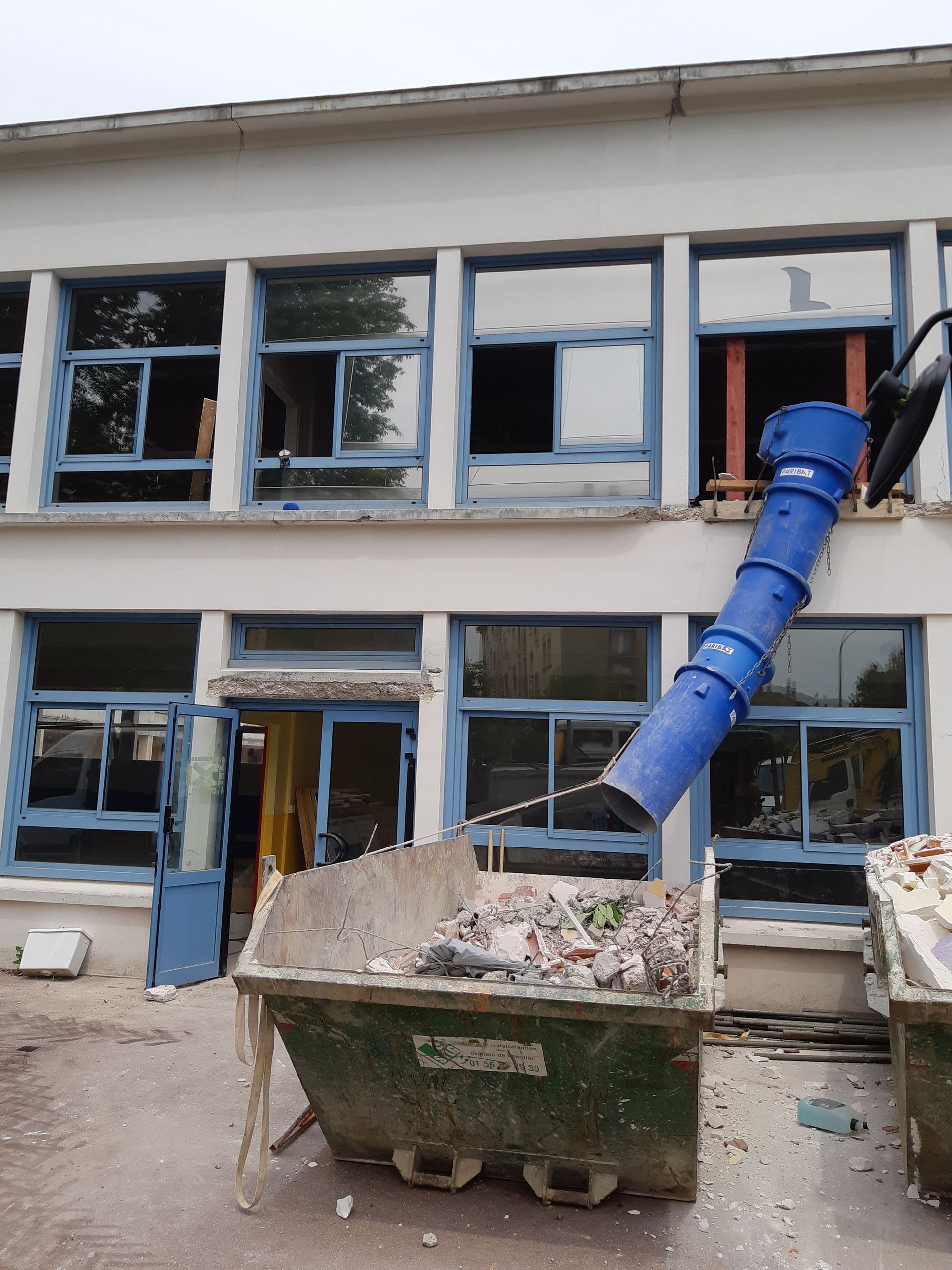

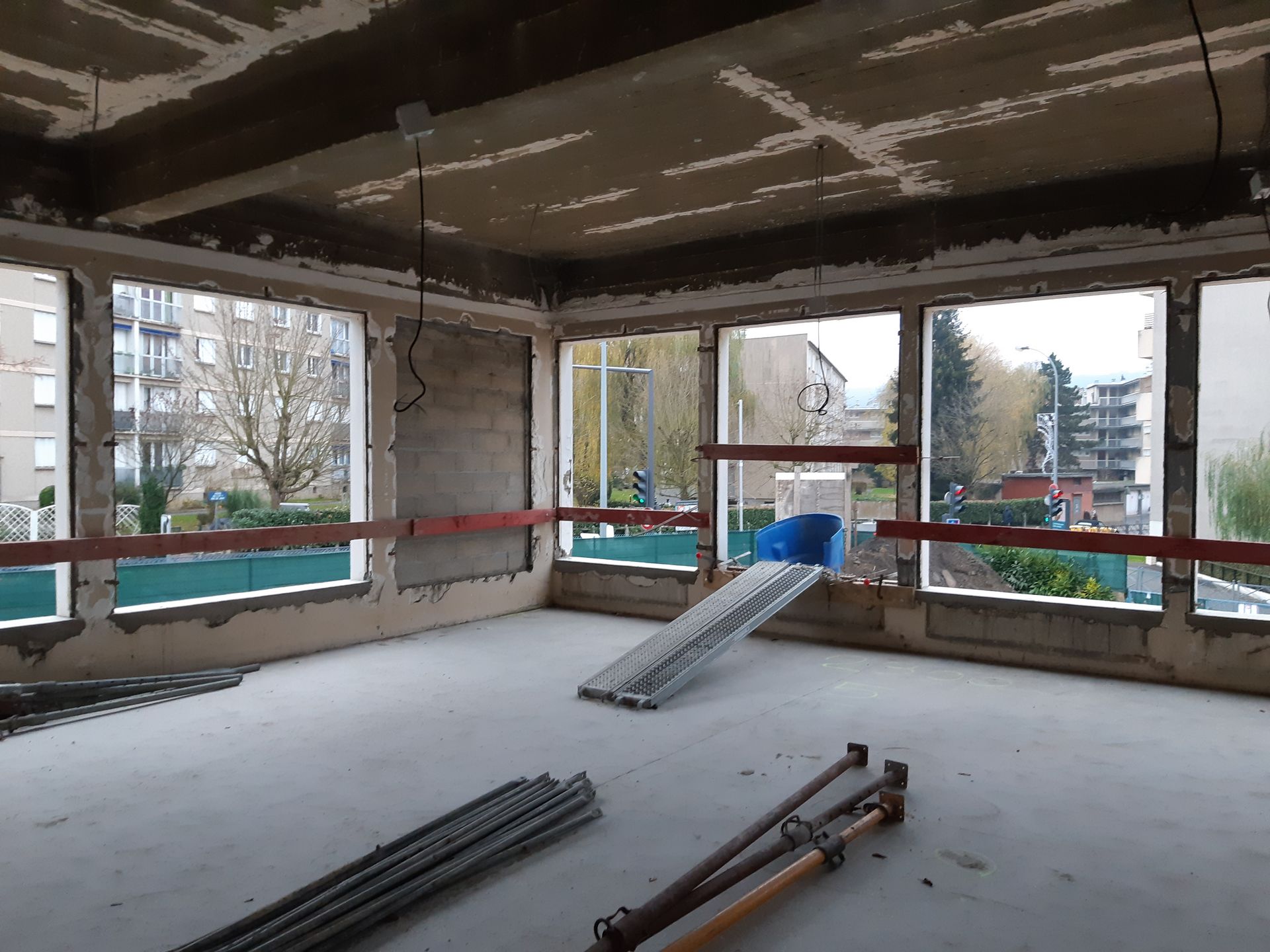

Phase 1 : de juin 2019 à décembre 2020

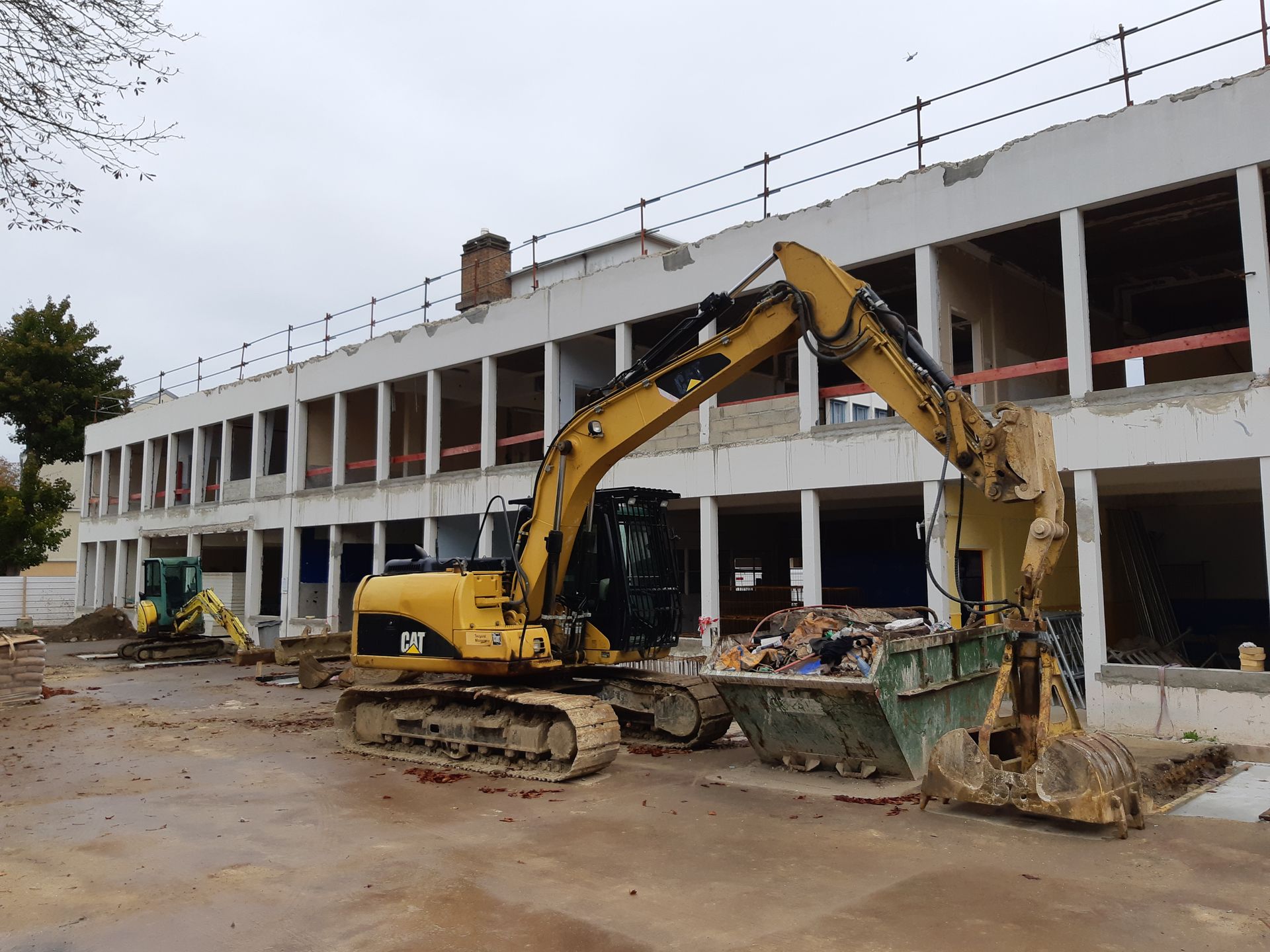

Fin des travaux de l'école maternelle Les Iris

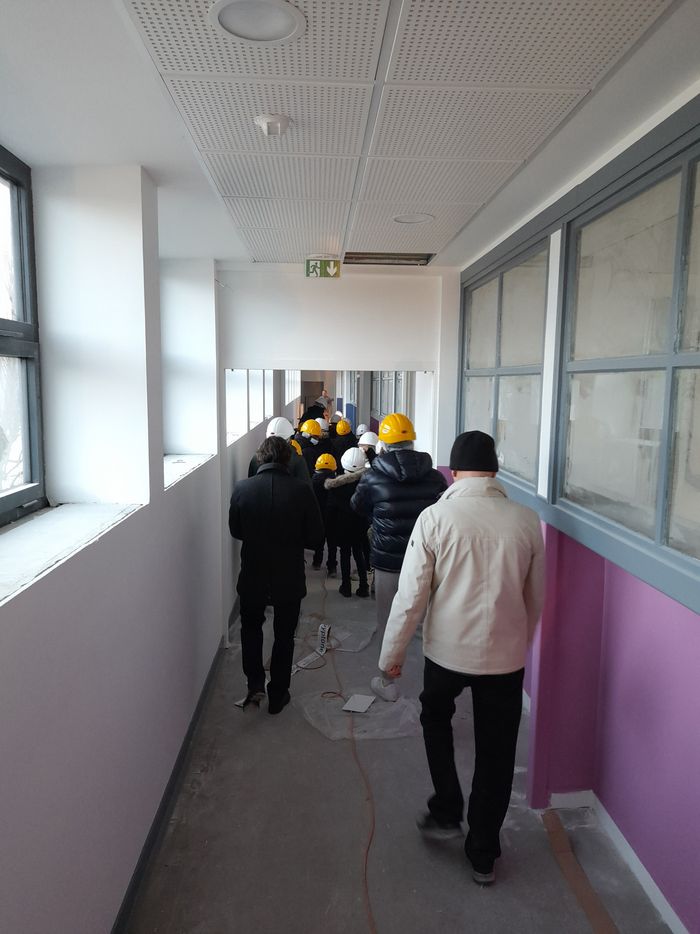

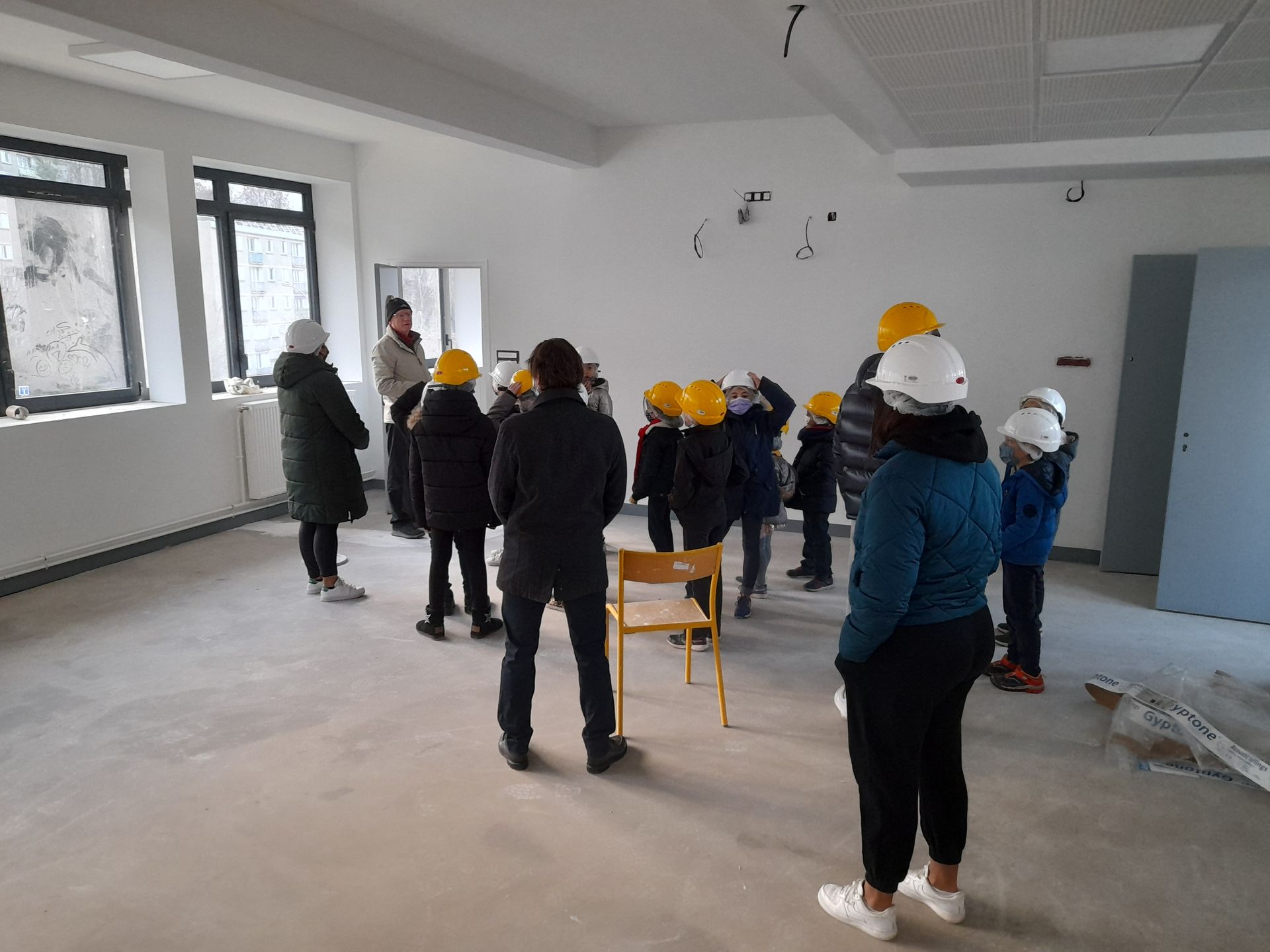

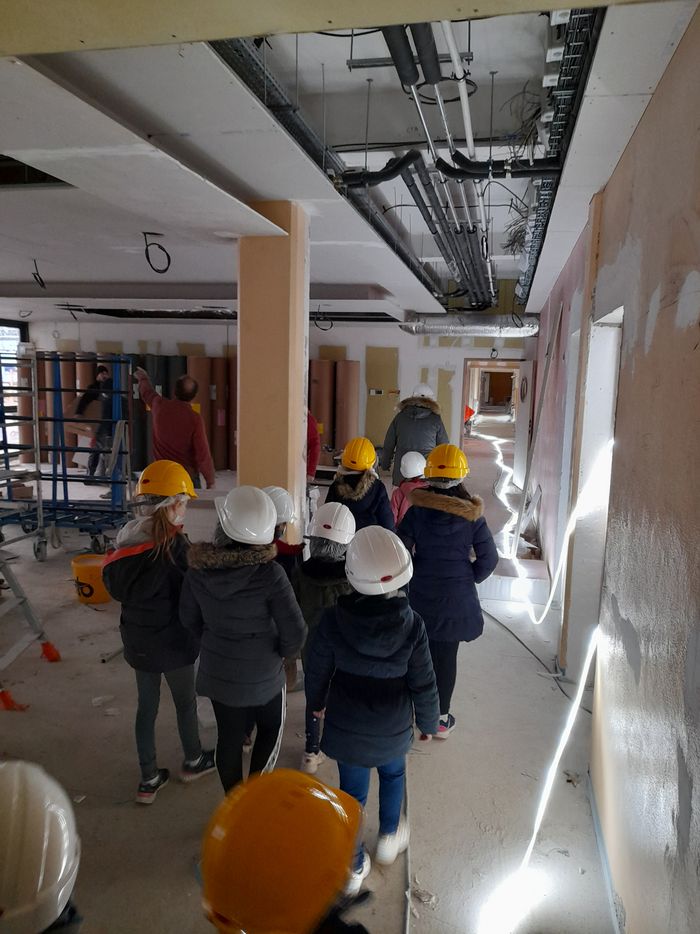

Une visite de fin de travaux de l'école Les Iris a été effectuée le 1er décembre 2020 avec les représentants des parents d'élèves.
Les points abordés

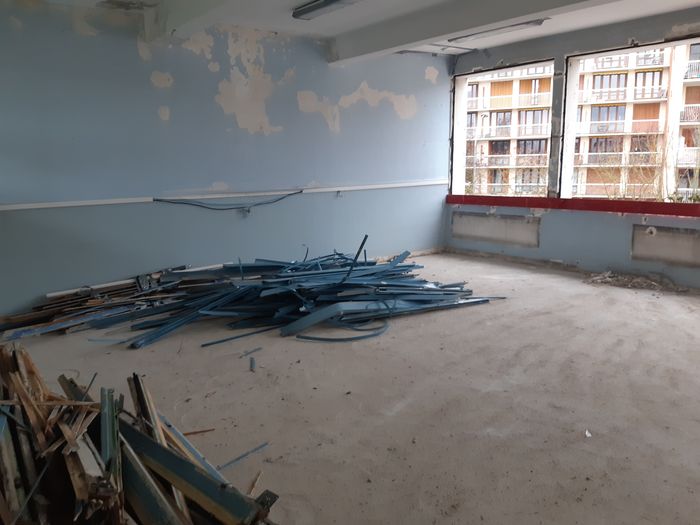

- État d'avancement du chantier

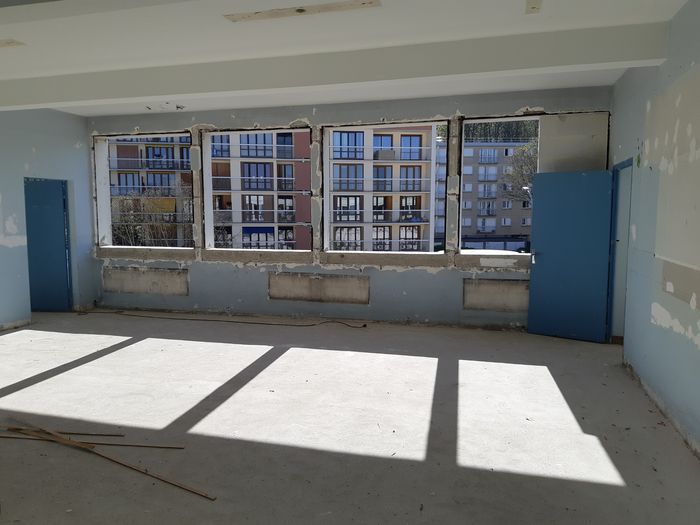

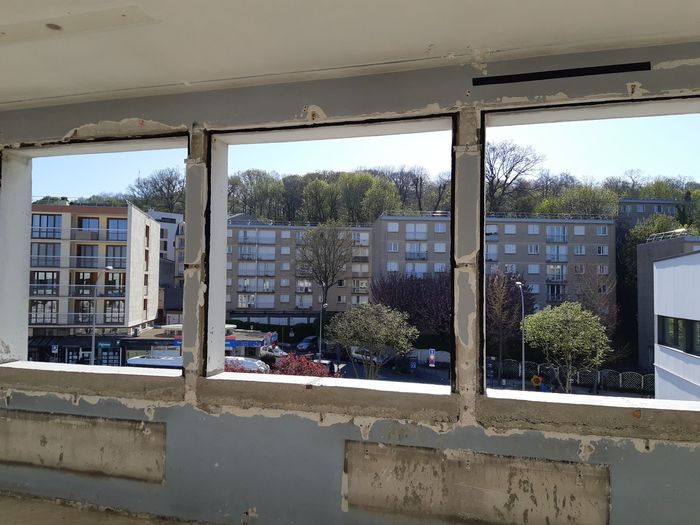

- Fonctionnement de l'école Anatole France dans le bâtiment rénové des Iris
- Les classes
- Les constructions modulaires
- Le périscolaire
- La cour

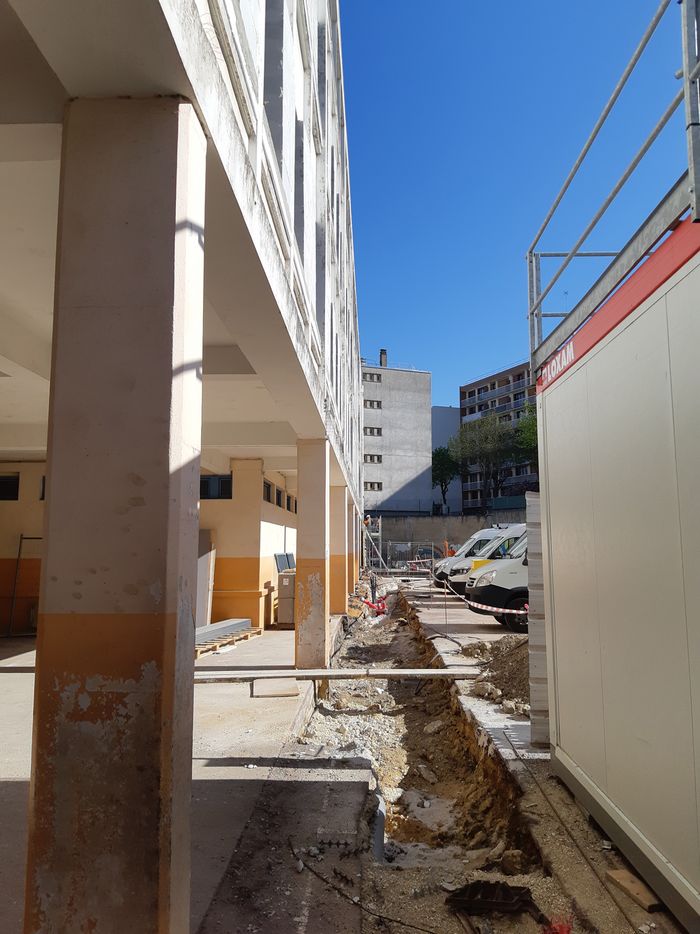

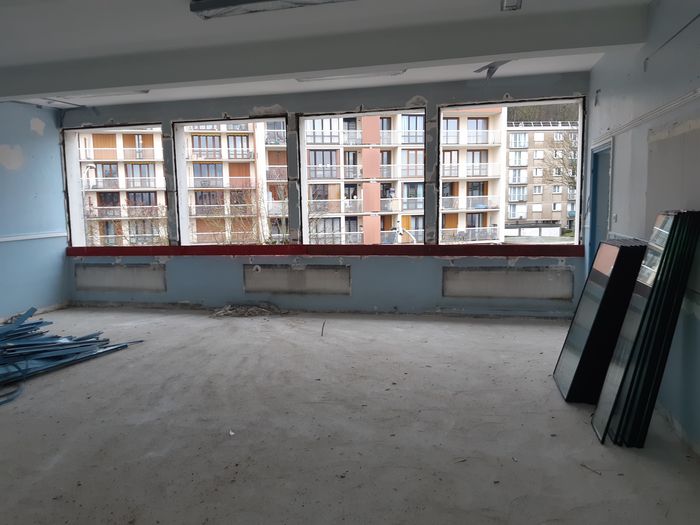

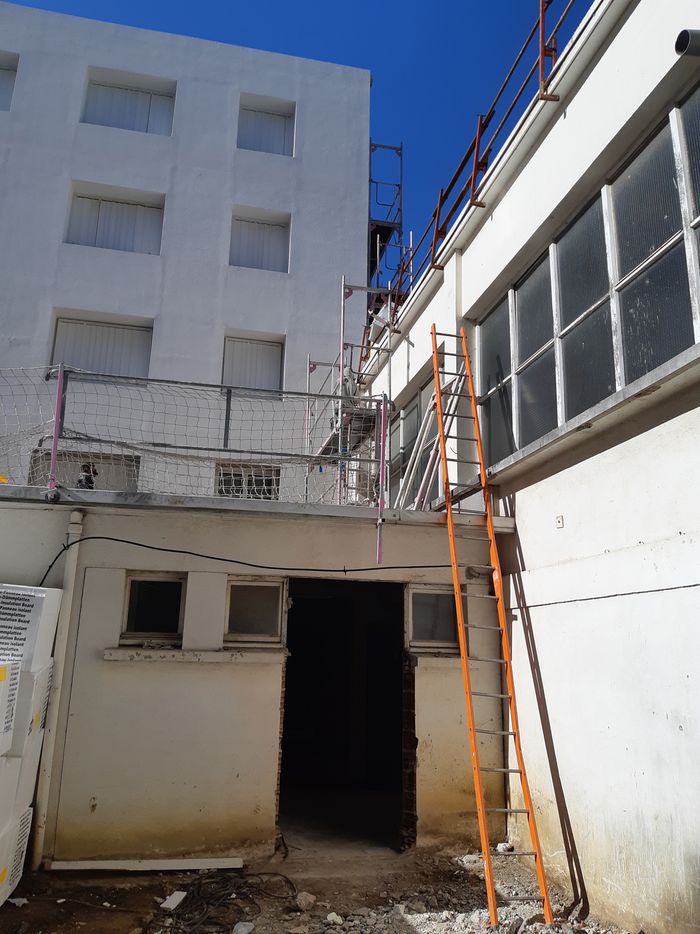

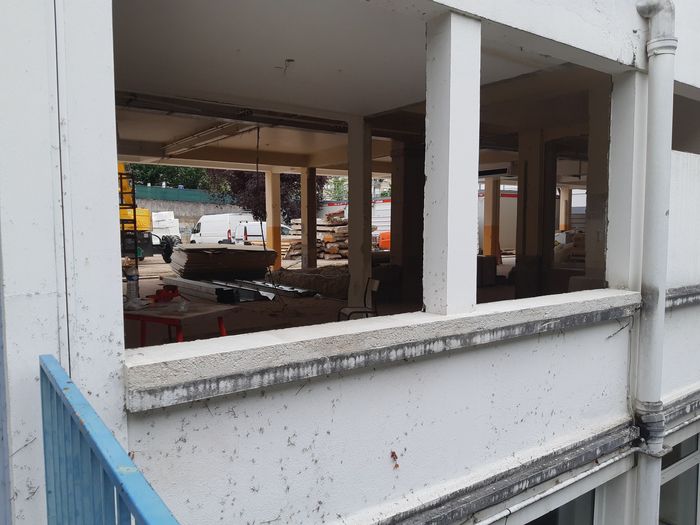

Phase 2 : de janvier 2021 à janvier 2022
L'installation définitive
Février 2022
- Les élèves de l'école élémentaire réintègrent partiellement le groupe scolaire rénové et agrandi.
Lundi 7 mars 2022

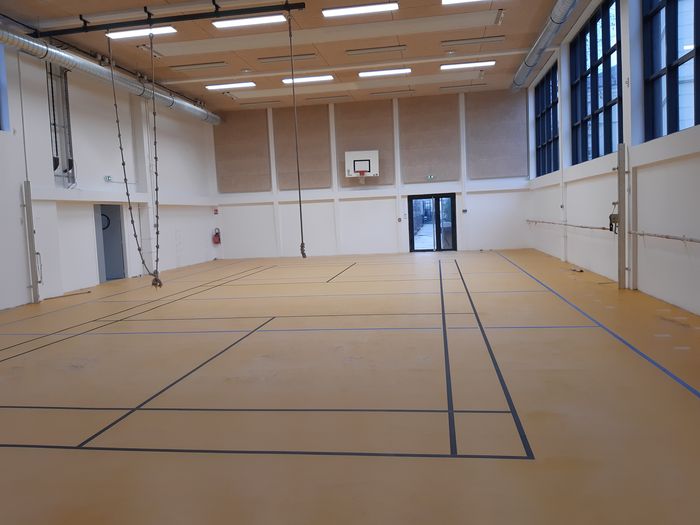

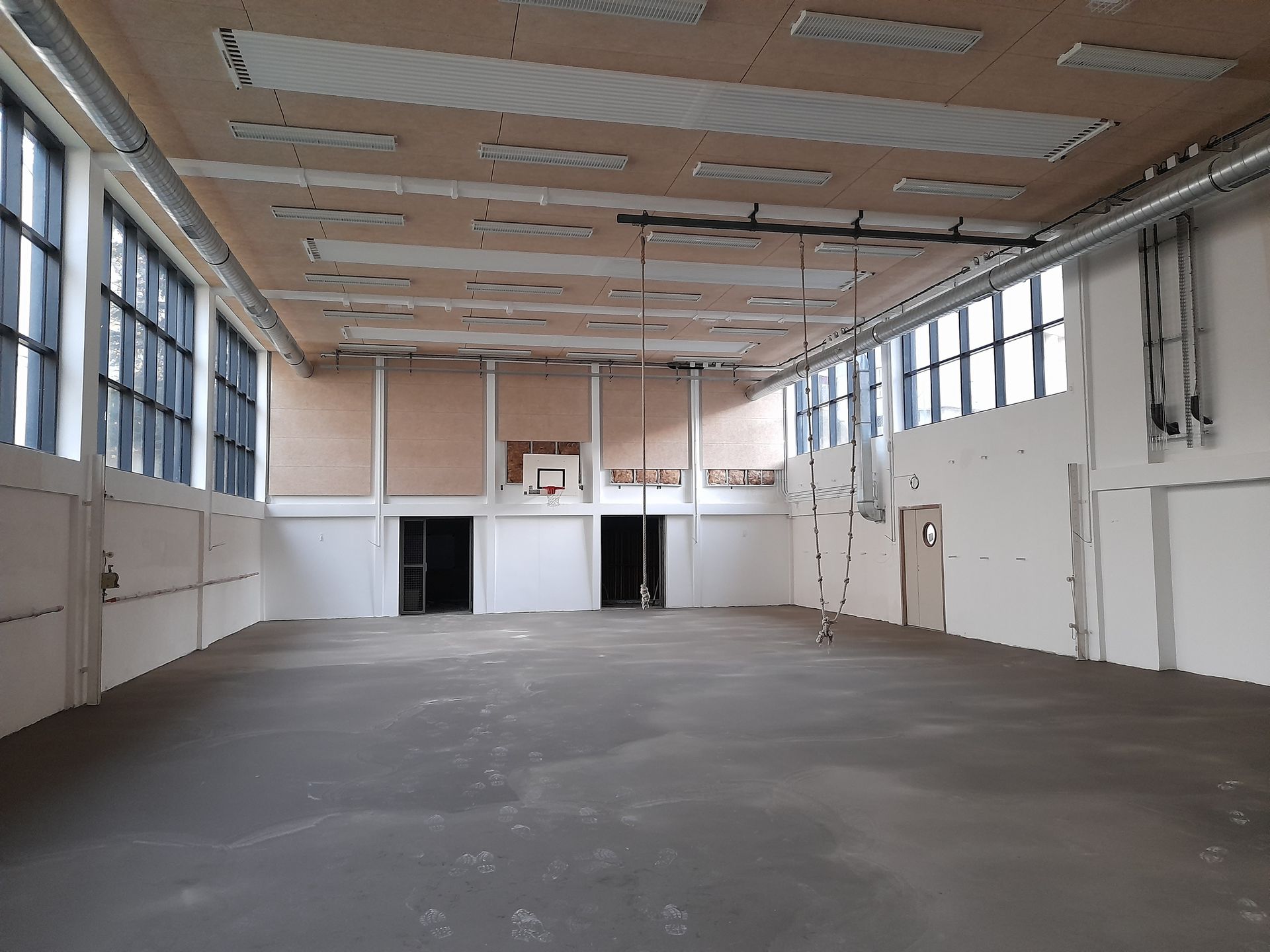

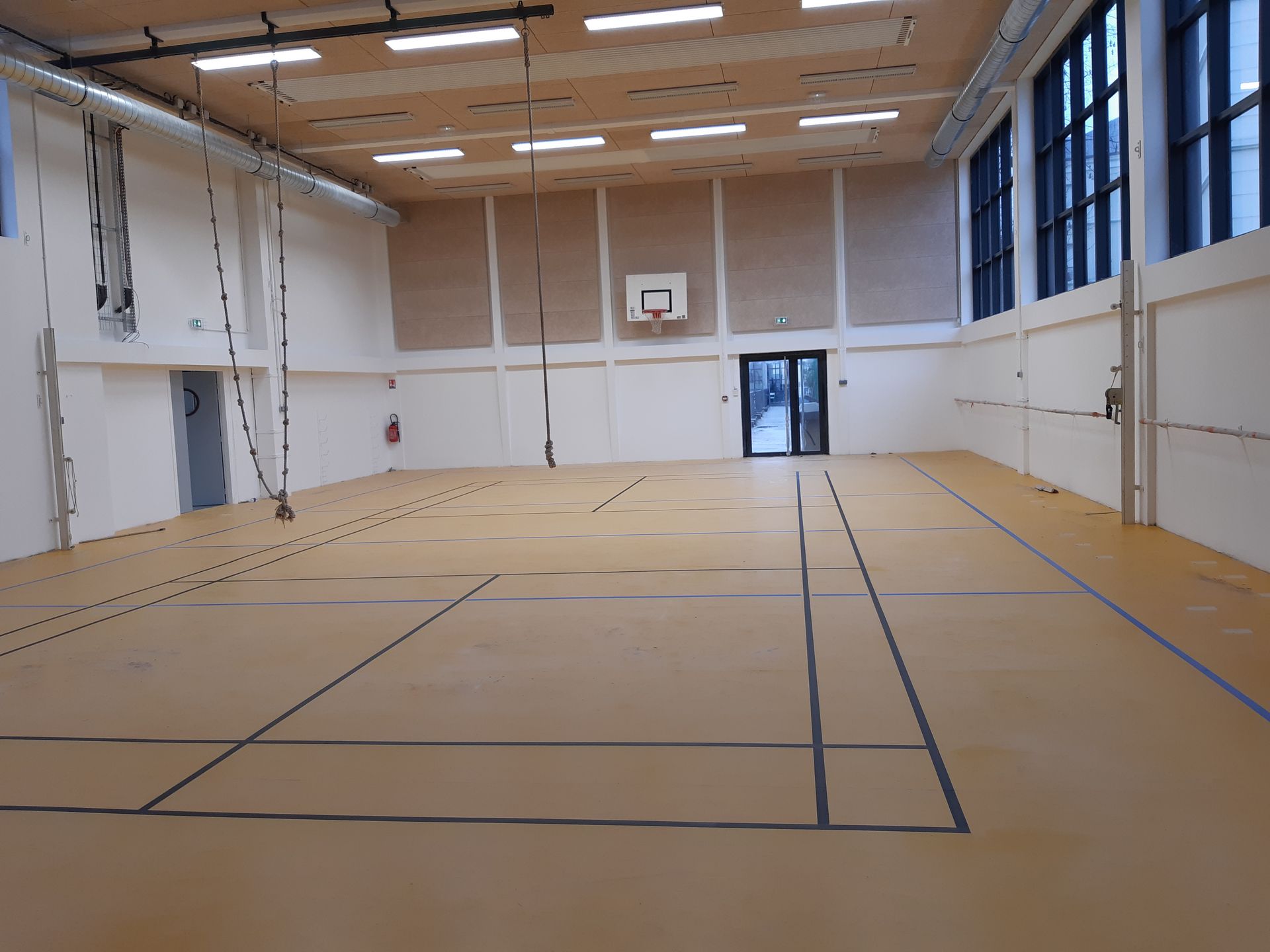

- Le gymnase Anatole France rénové rouvre ses portes à l'ensemble des utilisateurs : publics scolaires, périscolaires et associatifs.
Septembre 2022
- Les élèves de l'école maternelle et de l'école élémentaire réintègrent le groupe scolaire entièrement rénové et agrandi.
